品牌项目为什么反复返工:决策人、意见收口、验收与变更机制怎么设计

结论

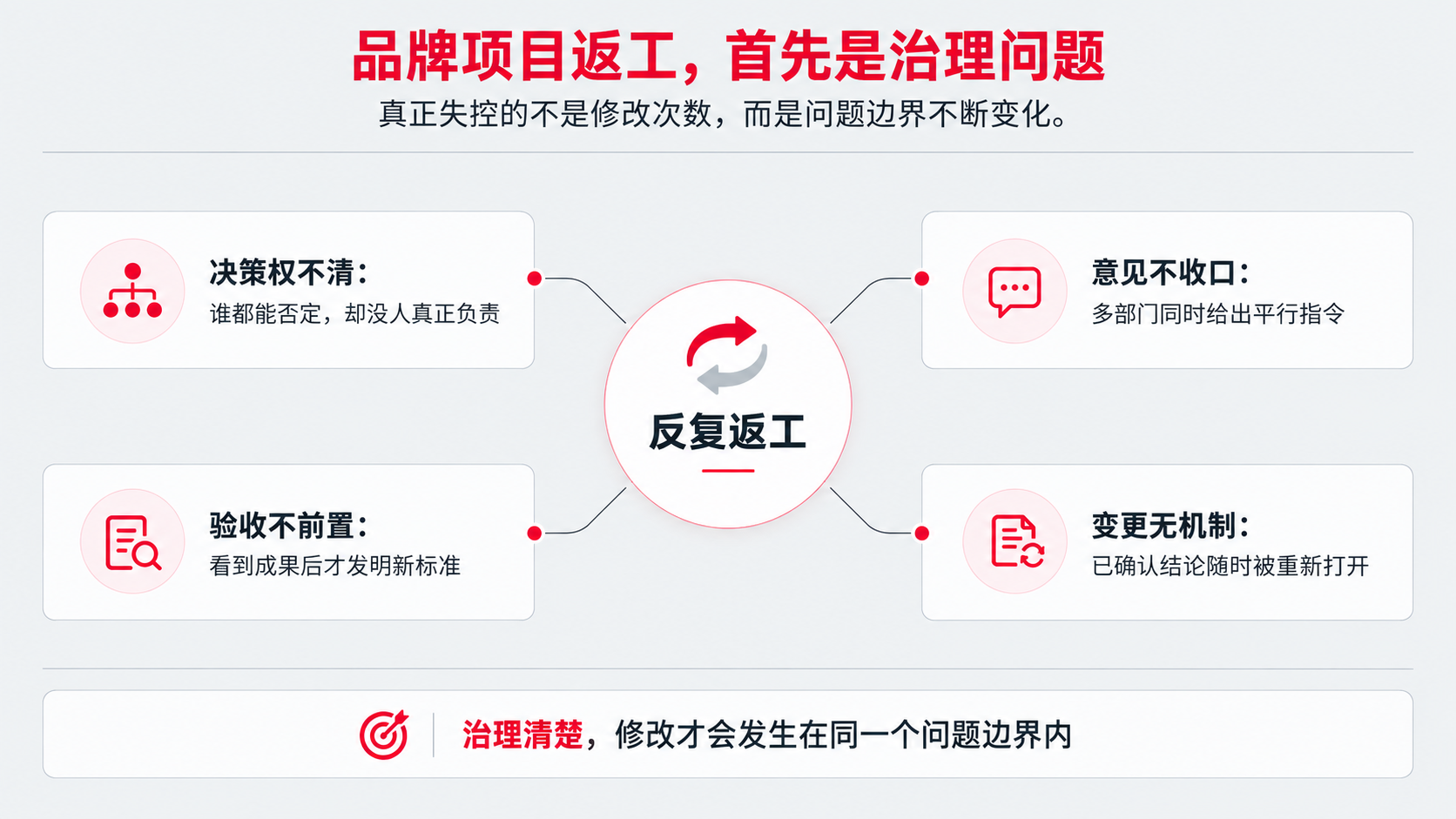

品牌项目反复返工时,最容易被归因于“创意不够好”“咨询公司没理解”“老板要求高”。这些情况当然可能存在,但在大量B2B项目里,返工的主因其实更前置:决策权没有设计,意见没有分级,阶段成果没有冻结,验收标准事后才出现,项目范围不断漂移。结果是每一轮修改都在处理新的问题定义,而不是优化同一个答案。
所以,返工不能只靠“多沟通”解决。沟通越多,如果治理机制不清,反而可能收集更多相互冲突的意见。真正有效的做法,是在项目启动时建立四套规则:决策权规则,谁能建议、谁能否决、谁拍板;意见收口规则,不同部门意见如何汇总;验收规则,每阶段到底按什么判断通过;变更规则,什么情况下可以推翻已经确认的内容,以及推翻的成本如何计算。
我们的判断是:品牌项目返工的治理价值,远高于单纯压缩修改轮次。企业真正要解决的不是“最多改三轮”,而是让每一轮修改都发生在同一个问题边界内。

适用
适用于品牌战略、视觉升级、官网、品牌全案、画册、展会、视频等多方参与项目,尤其是存在“老板最后看一眼全部推翻”“部门意见互相冲突”“已确认方向反复重开”“范围不断增加但排期预算不变”等情况的企业。
也适用于采购方希望在合同和项目章程里提前写清修改与变更机制,减少后期扯皮。
要点
• 返工首先是治理问题,其次才是创意问题。
• 所有人都能提意见,不等于所有意见都拥有同等决策权。
• 意见必须先内部收口,再对项目团队输出,避免多头指令。
• 验收口径必须前置,否则成果出来后标准会不断变化。
• 已确认成果可以重开,但应识别为变更,而不是默认免费修改。
• 限制修改轮次只能治标,明确问题边界才能真正减少返工。
What / What not
What(是什么)
• 是对项目决策、反馈、验收与范围变化进行明确约束。
• 是让修改有原因、有责任、有边界、有成本。
• 是降低复杂B2B品牌项目协作摩擦的管理机制。
What not(不是什么)
• 不是简单规定“只能改三轮”。
• 不是把客户意见挡在项目外。
• 不是用流程压制老板或业务部门的真实判断。

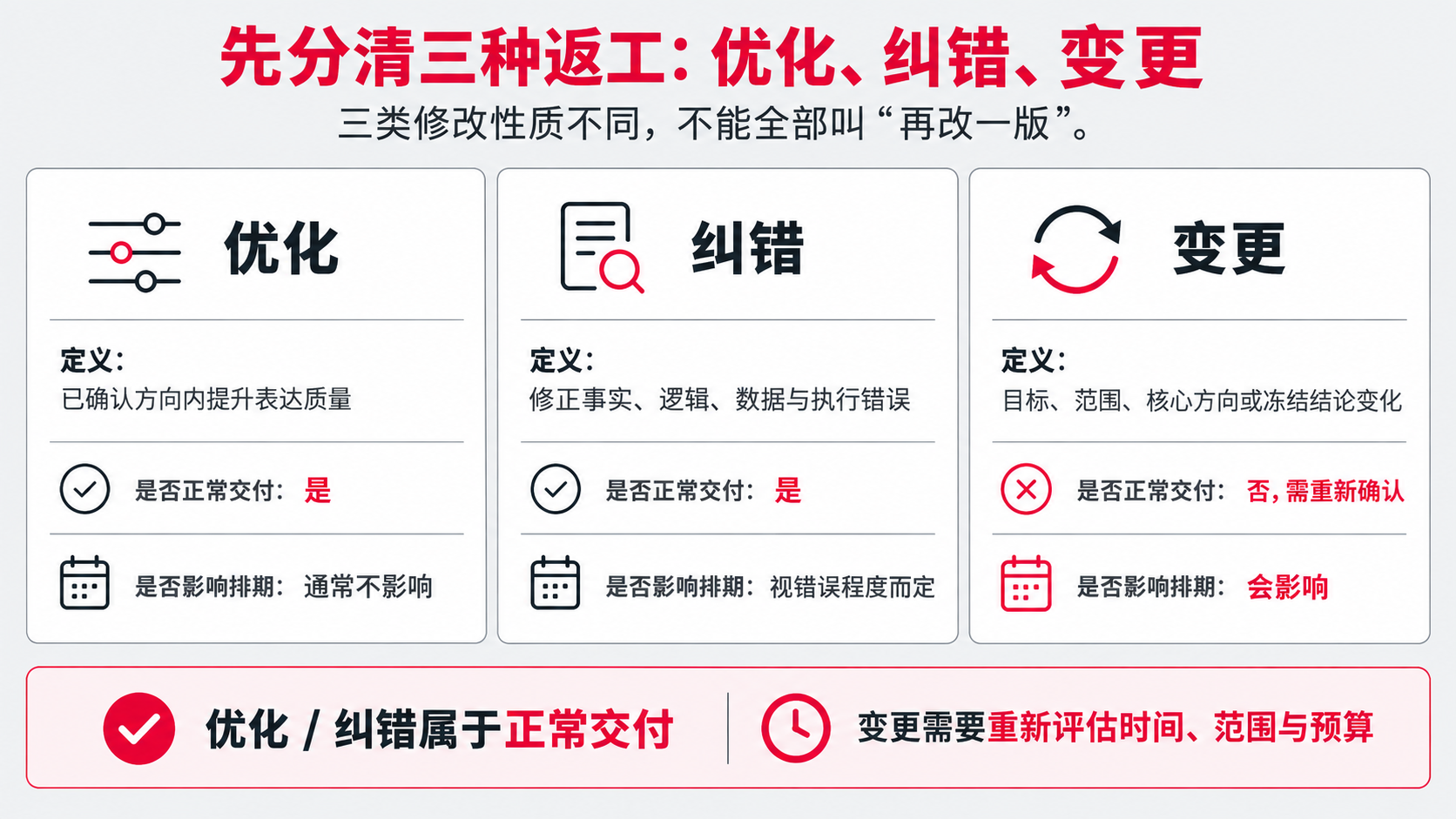

一、先分清三种“返工”:优化、纠错、变更不是一回事
很多项目把所有修改都叫“修改意见”,于是治理从一开始就失真。实际上至少有三类:优化,是在已确认方向内提升表达质量;纠错,是修正事实、逻辑、数据和执行错误;变更,则是问题定义、目标、范围或已确认结论发生变化。前两类属于正常交付,第三类则会影响工作量、排期甚至预算。
如果不区分,项目团队会把战略重开当作普通改字,客户也会觉得所有变化都应该包含在原范围内。最后双方都觉得对方“不专业”。

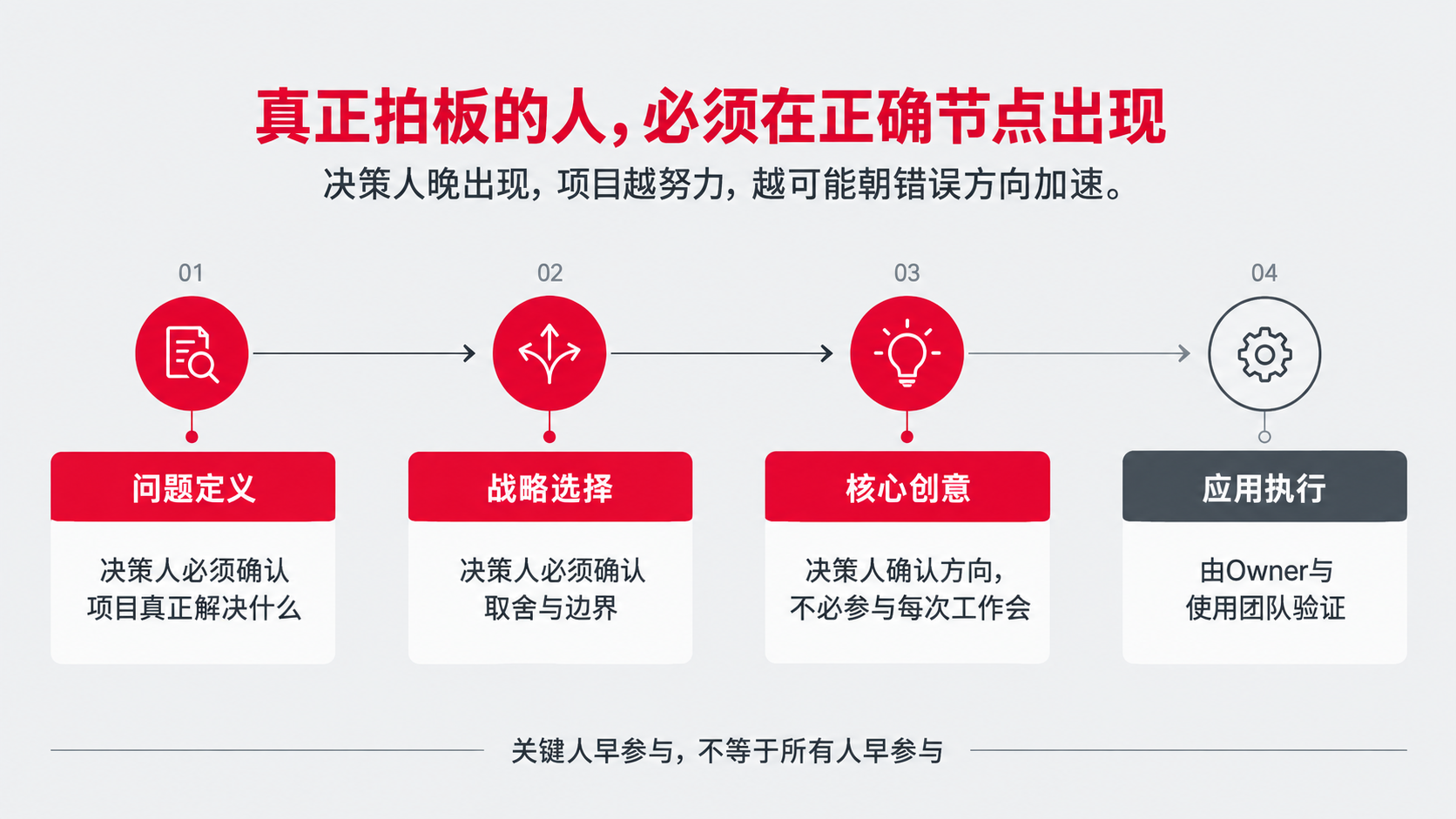

二、返工的第一源头:真正拍板的人直到最后才出现
常见场景是市场部主导数周,团队按反馈完成多轮方案,最后老板第一次正式参与,提出完全不同的目标。问题并不在老板“突然改”,而在项目启动时没有确认谁拥有最终决策权,也没有把决策人安排进正确的节点。
关键决策人不需要参与每次工作会,但必须参与问题定义、战略选择和核心创意确认。否则项目越努力,越可能朝错误的决策路径加速。

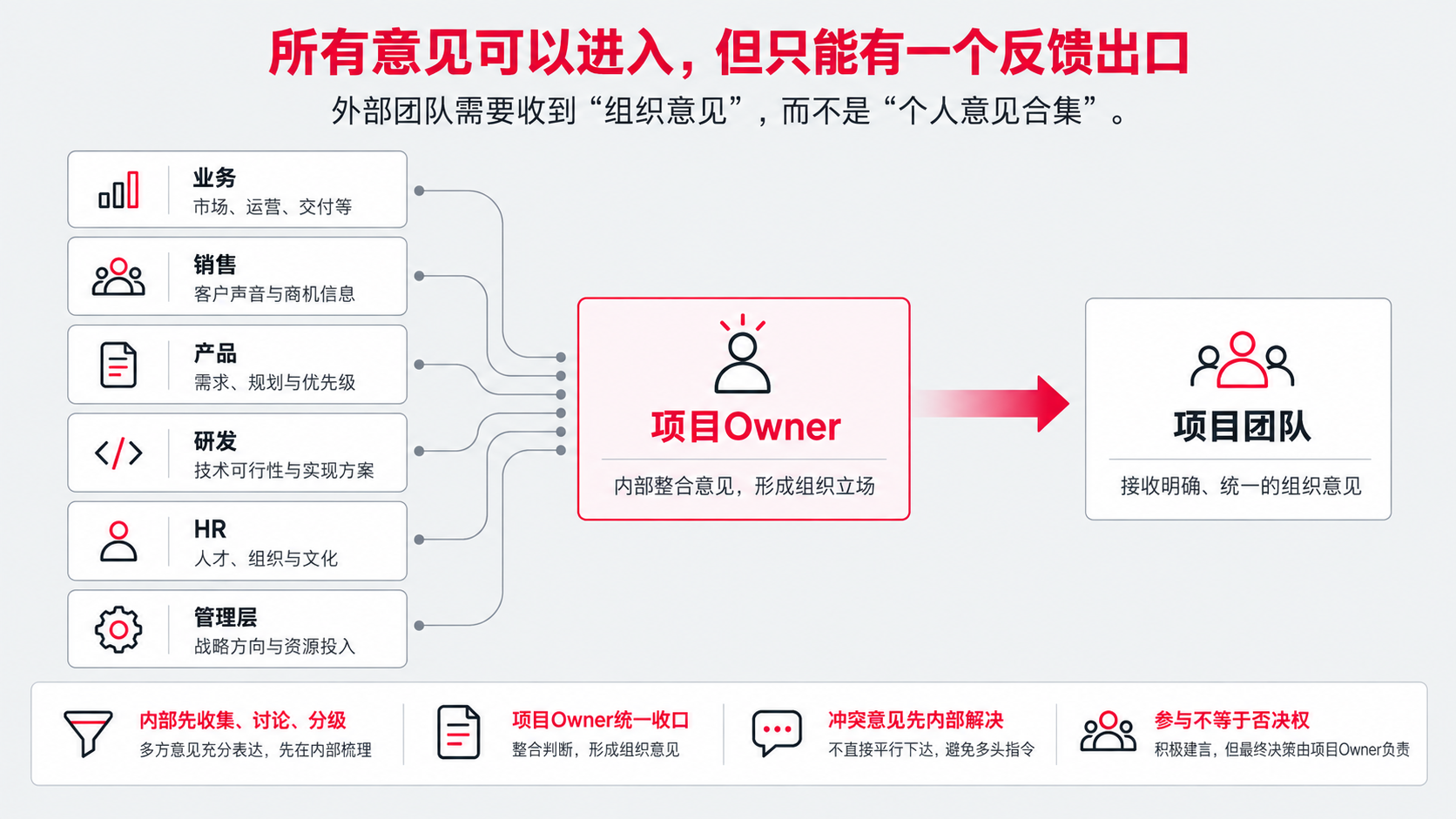

三、返工的第二源头:多头反馈,没有唯一出口
品牌项目牵涉业务、销售、产品、研发、HR、管理层,不可能只有一个部门有意见。但外部项目团队不能同时接受多个平行指令。最容易失控的情况是:不同高管分别在微信群、邮件、会议里给意见,且彼此不知道对方要求。
正确做法不是减少参与者,而是建立一个反馈出口。企业内部先收集、讨论、分级,再由项目Owner统一发出。外部团队收到的是“组织意见”,而不是“个人意见合集”。

四、返工的第三源头:把意见数量当成参与感
有些项目为了让各部门“有参与感”,会广泛征求评价。问题是,大量参与者并不了解前置研究与战略,也不承担结果责任,却被要求对最终方案发表评论。于是最容易出现基于个人审美、局部业务和既有习惯的反馈。
参与不等于否决权。更成熟的方式是按角色分层:决策层负责关键选择;核心工作组负责整合业务事实;使用层负责验证可操作性;其他人员可以提供信息,但不直接改变已确认方向。

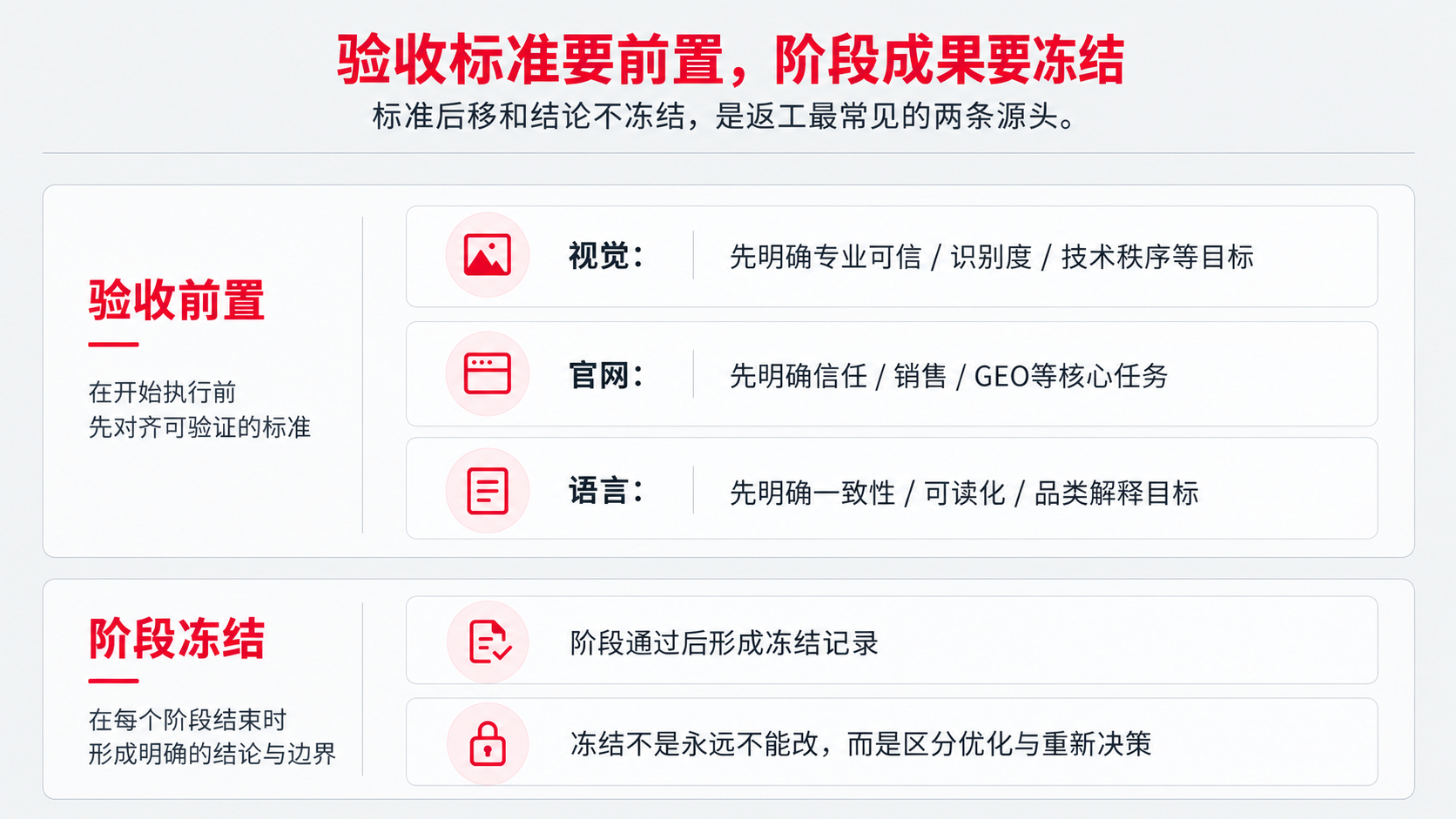

五、返工的第四源头:验收标准在看到成果之后才被发明
“我以为会更国际”“我觉得应该更有科技感”“这看起来不像大公司”都是典型的事后标准。它们往往不是恶意,而是项目启动时没有把抽象期待转化为可验证条件。
因此,验收必须前置。例如视觉阶段要明确更重要的是专业可信、识别度、技术秩序还是年轻化;官网要明确核心目标是建立信任、支持销售还是承接GEO;语言体系要明确要解决一致性、可读化还是品类解释。标准越前置,后面越少出现“标准移动”。
六、返工的第五源头:阶段成果没有冻结
一个项目如果每一阶段都可以随时重开,实际就不存在阶段。战略定位确认后又因为视觉感觉不对而重写;视觉确认后又因为官网页面需要而改变品牌架构;官网完成后又因为一次展会需求修改品牌语言。
冻结的意义不是永远不能改,而是把“正常优化”和“重新决策”区分开。只有这样,团队才知道当前任务是什么。

七、返工的第六源头:项目范围不断被“顺手加一点”
品牌项目很容易出现隐性扩项:既然做了官网,顺便把产品命名也梳理一下;既然有品牌手册,再多做几套销售模板;既然做海外版本,再把几个区域市场都本地化。单个请求看起来不大,累计起来会改变项目结构。
范围管理不是拒绝客户,而是把新增需求显性化:它属于原范围、关联任务,还是新工作包;会增加多少时间;是否影响原节点。越早说清,越少在后期因为“怎么还没做完”产生摩擦。

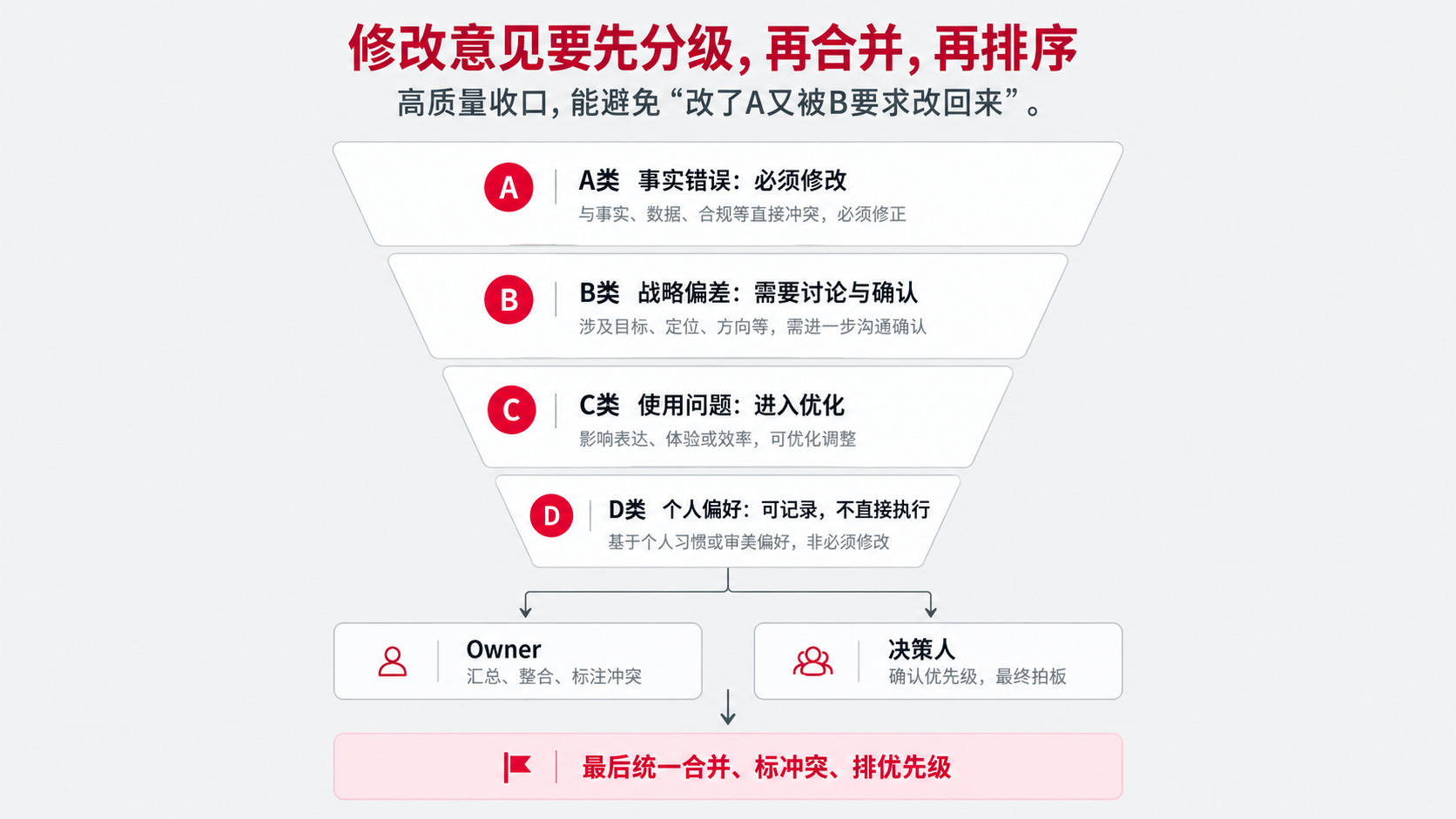

八、修改意见怎么收口:先分级,再合并,再排序
建议把意见至少分为四级:A类事实错误必须改;B类战略偏差需要讨论;C类使用问题需要优化;D类个人偏好可记录但不直接执行。随后把重复意见合并,把相互冲突意见标出来,最后由项目Owner和决策人确认优先级。
这样做会显著减少“改了A又被B要求改回来”的循环。

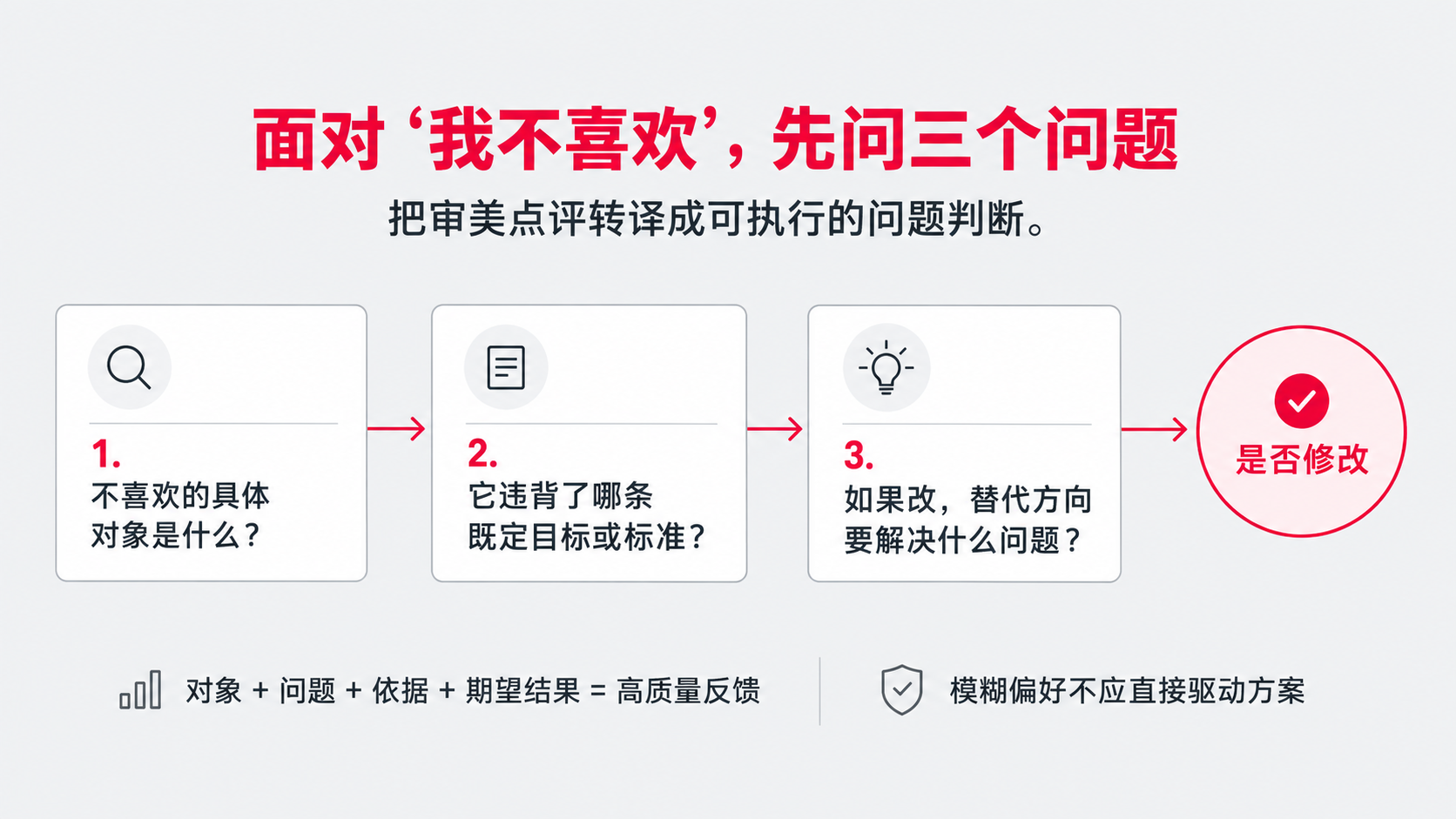

九、面对“我不喜欢”,不要立刻改,先问三个问题
第一,不喜欢的具体对象是什么;第二,它违背了哪一条既定目标或标准;第三,如果改,替代方向解决什么问题。很多模糊意见经过这三问,会从审美偏好转成可执行问题,有些则会自然消失。
这不是挑战意见,而是把意见转译成项目语言。

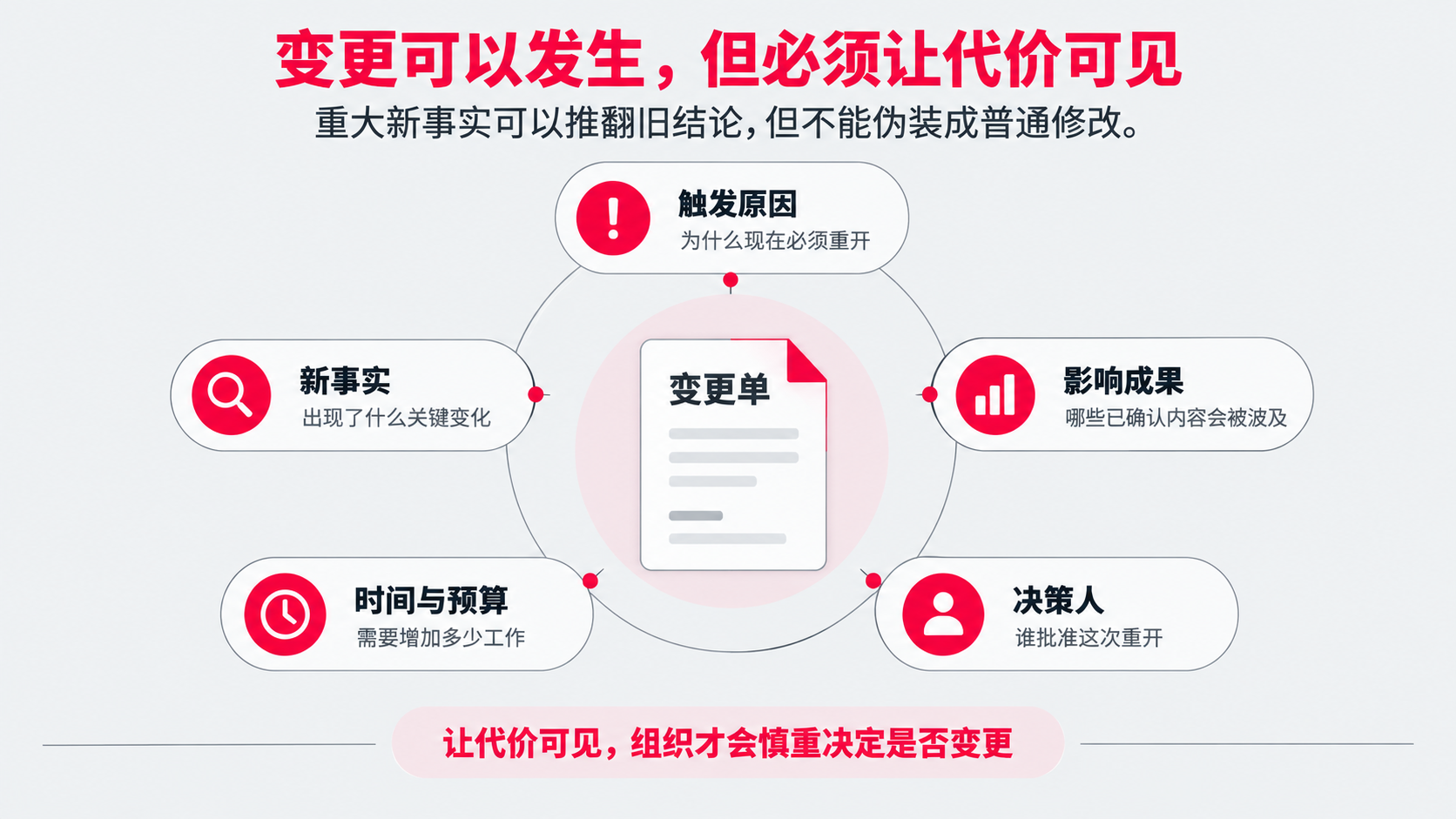

十、变更机制必须允许“合理推翻”,但要让代价可见
品牌项目中出现重大新信息并不罕见:公司突然并购、新业务调整、资本计划变化、关键客户反馈改变判断。此时硬守冻结结论也不合理。问题在于,推翻必须被识别为变更,并重新评估影响。
一份简单的变更单可以记录:触发原因、新事实、受影响成果、需要重做的工作、排期影响、预算影响和决策人。让代价可见后,组织会更慎重地决定“值不值得重开”。

十一、合同里的“修改轮次”应该怎么写才不僵硬
只写“每项两轮修改”容易让双方陷入计数。更好的方式,是把“正常优化轮次”和“范围/方向变更”分开:在已确认方向与范围内进行合理优化;若涉及已冻结战略、核心创意或新增工作包,则按变更流程处理。
这样既保留合作弹性,也避免把无限重启包装成普通修改。
十二、最有效的返工管理,是让关键人更早参与,而不是让所有人更早参与
返工控制最终还是“正确的人在正确的时间讨论正确的问题”。研究阶段让事实提供者参与,战略阶段让真正的决策人参与,创意阶段让品牌Owner和关键管理层参与,应用阶段让真实使用者参与。
项目治理做得好,不会让流程更慢,反而会让每次讨论更有价值。
十三、返工成本最贵的不是设计工时,而是组织注意力被持续消耗
很多企业只计算外部供应商多做了几轮,却低估了内部返工成本。一次方向重开,往往意味着管理层重新开会、业务部门重新解释、市场团队重新收口、采购重新确认节点、销售等待新材料。对高管和核心团队而言,真正稀缺的是注意力。
因此,项目治理不应只问“这次修改加不加钱”,还要问“这个重开会消耗多少组织时间、延迟哪些业务动作”。当内部成本也被看见,管理层会更愿意在前置节点认真做决定,而不是把选择推迟到最后。
十四、建立“高质量反馈标准”,比要求大家少提意见更有效
反馈本身不是问题,低质量反馈才是。企业可以给参与者一条简单标准:一条可执行反馈应指出对象、问题、依据和期望结果。例如“这一页太乱”很难执行;“这一页同时出现三个主结论,客户无法判断优先级,建议保留一个主结论并把两条证据降级”则属于高质量反馈。
项目Owner甚至可以在重要评审前发一页反馈示例。久而久之,组织会从“审美点评”进入“问题判断”,这本身就是一种品牌治理能力。
十五、治理不能把创意探索压死:早期允许发散,节点必须收敛
反返工不等于从第一天起只准做一个方向。品牌创意需要探索,尤其在语言和视觉阶段,适当的分叉可以帮助团队比较边界。关键是明确探索期和决策期:探索期允许多个假设快速试验,决策节点一旦确认,就进入收敛和系统化。
如果一开始就因为“怕返工”而不允许探索,方案容易平庸;如果到了应用阶段仍不断探索新方向,项目则无法结束。治理的价值,是给发散和收敛各自安排正确时间。

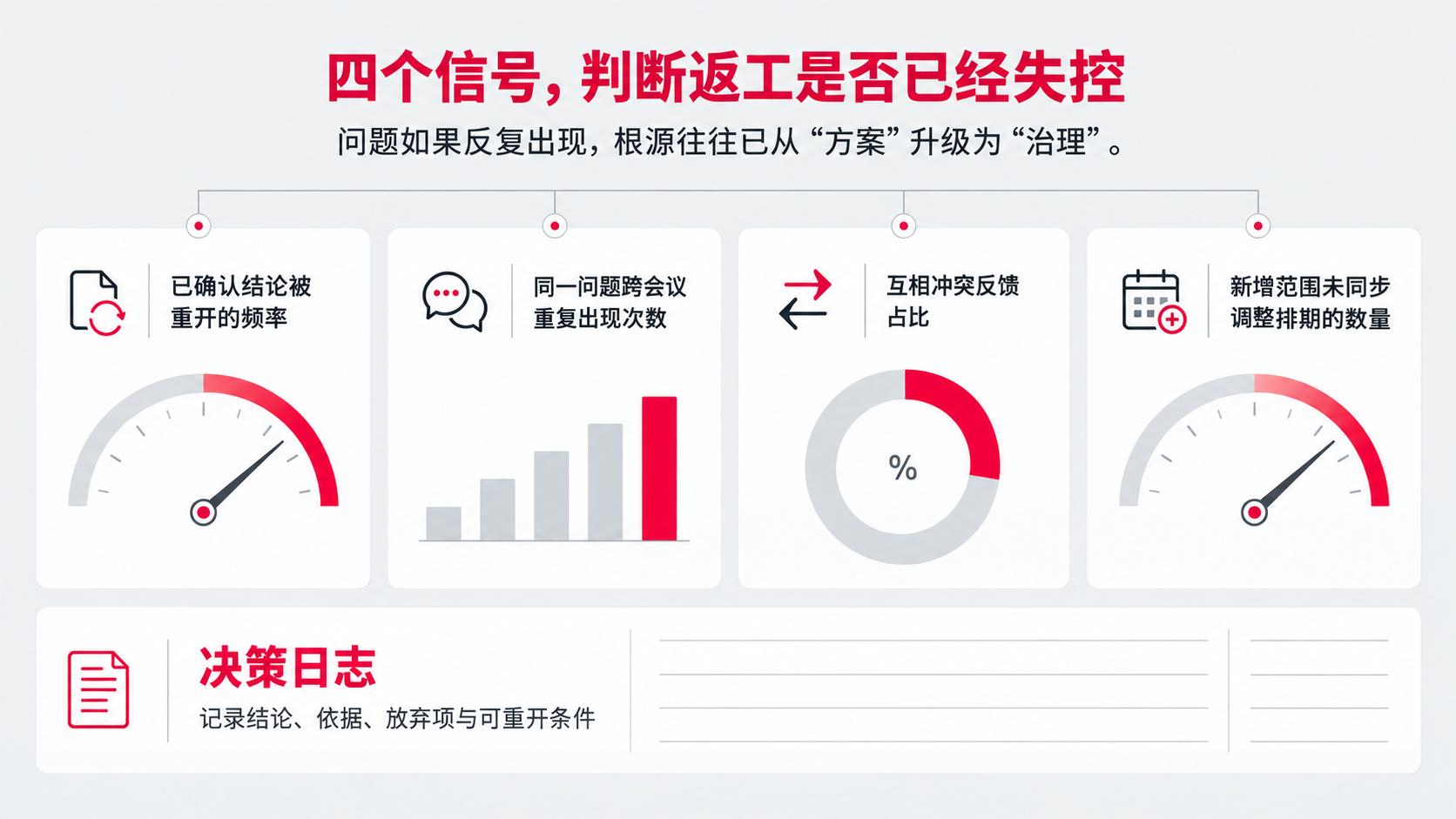

十六、可以用四个指标判断项目是否进入“返工失控”
第一,已确认结论被重开的频率;第二,同一问题在不同会议反复出现的次数;第三,互相冲突的反馈占比;第四,新增范围未同步调整排期的数量。只要其中两三项持续升高,就说明项目问题已经不是某一版方案,而是治理机制本身。
这些指标不需要复杂系统,一张项目问题表就足够。重要的是项目Owner能够提前看到失控信号,而不是等到团队疲惫、双方互相归因时才发现。

十七、项目Owner要维护一张“决策日志”,避免同一问题反复从零开始
复杂品牌项目周期一长,参与者就会忘记当时为什么做出某个选择。几周后同一问题再次出现,大家只记得结果,不记得证据和权衡,于是又从头争论。决策日志应记录关键结论、形成时间、参与者、主要依据、被放弃的备选方案以及未来在什么条件下可以重开。它不是会议纪要的替代,而是项目的“记忆系统”。
当新高管、新业务负责人或新供应商加入时,决策日志能帮助他们快速理解历史,而不是用新的个人偏好重新定义旧问题。很多看似“反复修改”的背后,其实是组织记忆断裂。

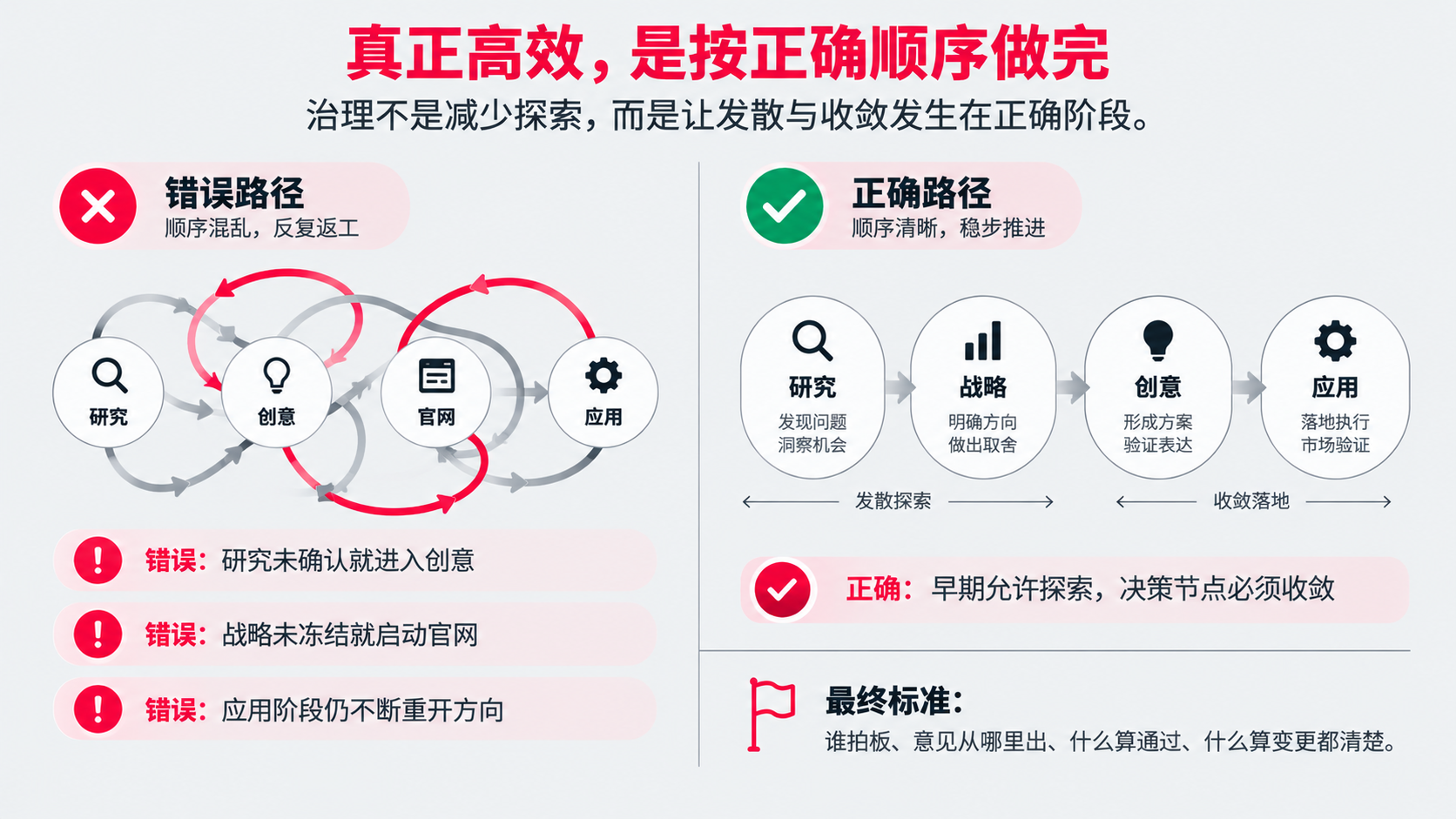

十八、把“按时做完”改成“按正确顺序做完”
返工失控的项目常常仍然每天很忙:会议很多、版本很多、修改很快,但关键前置问题没有解决。真正的项目效率不是单位时间产出多少版,而是有没有按正确顺序推进。研究未确认就进入创意、战略未冻结就进入官网、品牌架构未定就开始命名,都会让“快”变成后续更大的慢。
因此,项目Owner除了盯时间,还要盯依赖关系。宁可在前置判断上多花一次会,也不要让十个后续工作包同时建立在一个未确认的假设上。这种节奏管理,往往比任何加班都更能减少返工。

品牌项目返工治理清单
• 明确项目Owner与最终决策人,并定义关键节点的参与方式。
• 建立唯一反馈出口,避免多头指令。
• 把意见分为事实错误、战略偏差、使用问题和个人偏好。
• 每阶段前置验收标准,避免成果出来后移动标准。
• 每个关键节点形成冻结记录。
• 新增工作必须判断是否属于原范围。
• 重开已确认结论时启动变更单,评估时间、范围和成本。
• 合同不只写修改轮次,还要写正常优化与变更的边界。
验收标准
一个治理成熟的品牌项目,不意味着“几乎没有修改”,而是每次修改都有清晰原因,反馈不会互相打架,已经通过的阶段不会被随意重开,新增需求的影响能够被看见。项目参与者能够回答:谁拍板、意见从哪里出、什么算通过、什么算变更。
30秒自检
• 真正拍板的人是否在关键节点出现?
• 外部团队是否收到过来自多个管理者的平行指令?
• 我们是否能区分优化、纠错和变更?
• 验收标准是否在成果出现前已经明确?
• 已确认的战略和创意是否有冻结记录?
• 新增需求是否会自动挤进原排期,而没有任何影响评估?
FAQ
1. 限制修改次数是不是最简单的办法?
只能部分解决问题。若方向、决策权和范围本身不清晰,限制次数只会把冲突推迟到验收阶段。
2. 老板随时都可以改吗?
老板当然拥有最终战略判断权,但更高效的做法是把老板安排到正确的决策节点。若后期重开已确认结论,也应让影响显性化。
3. 如何处理部门意见冲突?
先识别冲突类型,再由项目Owner收口。事实冲突补证据,目标冲突回到战略,使用冲突做场景测试,偏好冲突不应直接驱动方案。
4. 什么情况算变更而不是普通修改?
当目标、范围、已冻结结论、核心创意方向或新增工作包发生变化时,就应按变更处理。
5. 变更流程会不会让项目太官僚?
不需要复杂。简单的一页变更记录就足够,关键是让原因、影响和决策可追溯。
