PoC与试点阶段的品牌、技术和销售资料怎么做:让技术验证自然进入采购决策

结论
很多科技企业把PoC当成“先把技术跑通再说”,于是项目开始时没有明确商业假设,过程中只记录技术结果,结束后才临时讨论预算、采购和正式部署。结果常见:测试通过,客户很满意,但内部迟迟不立项;技术团队说成功,采购却说缺依据;销售以为快签了,业务负责人却认为“再观察一下”。
真正高质量的PoC,从一开始就应该同时设计三条线:技术验证线、业务决策线、采购转化线。品牌与内容的作用,是把这三条线连接起来,让每个参与角色在试点过程中持续获得自己需要的证据。
所以PoC资料不是一份测试报告,而是一套“从假设到采购”的材料系统:立项前明确为什么试、试什么、什么算有效;过程中记录事实、问题、价值和风险;结束时按技术、业务、管理和采购四类角色形成不同版本;最后把结果自然桥接到正式项目范围、责任和验收。技术验证只有进入组织决策,才真正完成了PoC的商业价值。

适用
适用于AI、软件、SaaS、工业软件、机器人、自动化、数字化平台、智能硬件、新材料、新能源、技术服务等需要试点或验证才能进入正式采购的B2B业务。
尤其适合PoC很多、转正式项目比例不稳定,或经常出现“技术部门认可,但采购没有推进”“试点结束后客户失去节奏”“销售为了拿机会无限扩大免费范围”的企业。
要点
• PoC开始前要先定义“采购假设”,而不是只定义测试功能。
• 试点验收不应只有技术指标,还要有业务价值、组织可实施性和风险边界。
• 每周材料都要服务决策,不只是汇报进度。
• 客户参与越少,PoC越容易变成供应商单方面表演;应明确客户责任与资源投入。
• 结束材料至少分为技术版、业务版、管理层版和采购版,不能一份报告打天下。
• 需要提前设置“继续、调整、停止”三类出口,及时停止不合适的PoC同样是专业能力。
What / What not
【是什么】
• 是正式采购前的一次小规模决策验证。
• 是技术、业务、销售和采购共同参与的阶段门。
• 是收集事实证据、降低采购不确定性的过程。
【不是什么】
• 不是免费展示全部能力的“无限试用”。
• 不是只由技术部门定义成功标准的测试。
• 不是等技术成功后再临时讨论合同和预算。

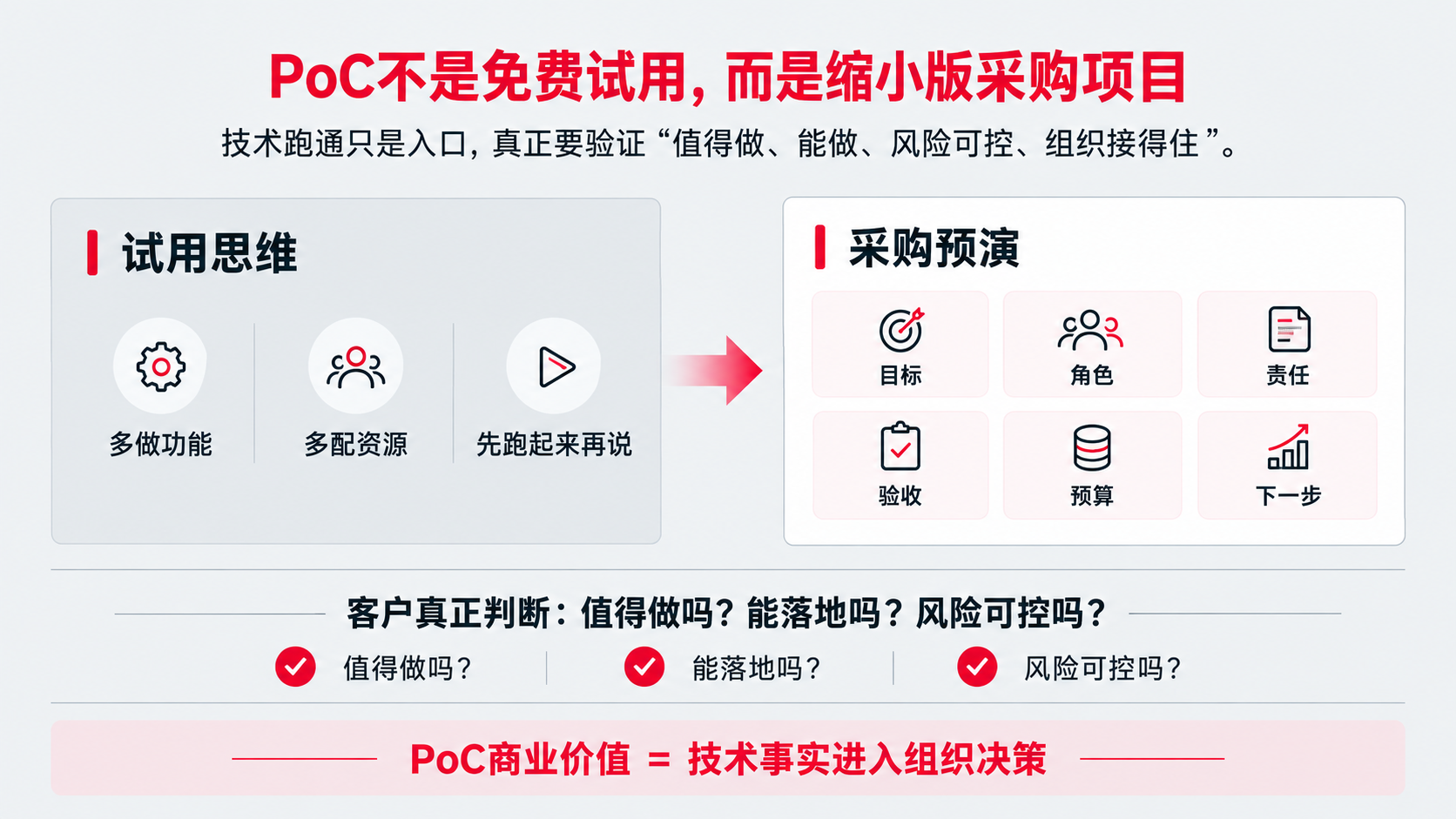

一、把PoC看成“缩小版采购项目”,逻辑会完全不同
如果把PoC理解为试用,供应商会本能地多做功能、多配人、尽量满足客户;如果把它理解为缩小版采购项目,就会关心目标、角色、责任、边界、验收、预算和下一步。后者更接近真实商业世界。
在大型B2B交易中,客户不是因为某个功能跑通就采购,而是因为“这件事值得做、能做、风险可控、组织接得住、供应商可信”。PoC应该主动收集这些维度的证据。技术是入口,但采购决策从来不只属于技术。

二、立项前必须写一页“PoC商业假设”,否则越做越散
建议在技术方案前先写一页商业假设:客户为什么愿意试;当前问题造成什么损失或机会;希望验证的关键变化是什么;哪些结果会支持正式立项;哪些结果意味着不适合继续;若成功,正式项目大致会进入什么范围。
这张纸的价值,是让销售、售前、技术和客户从第一天就知道“我们不是为了把Demo跑完,而是为了验证是否值得进入下一阶段”。当试点中出现新增需求时,也可以回到商业假设判断:这项需求是在验证原目标,还是无边界扩项。

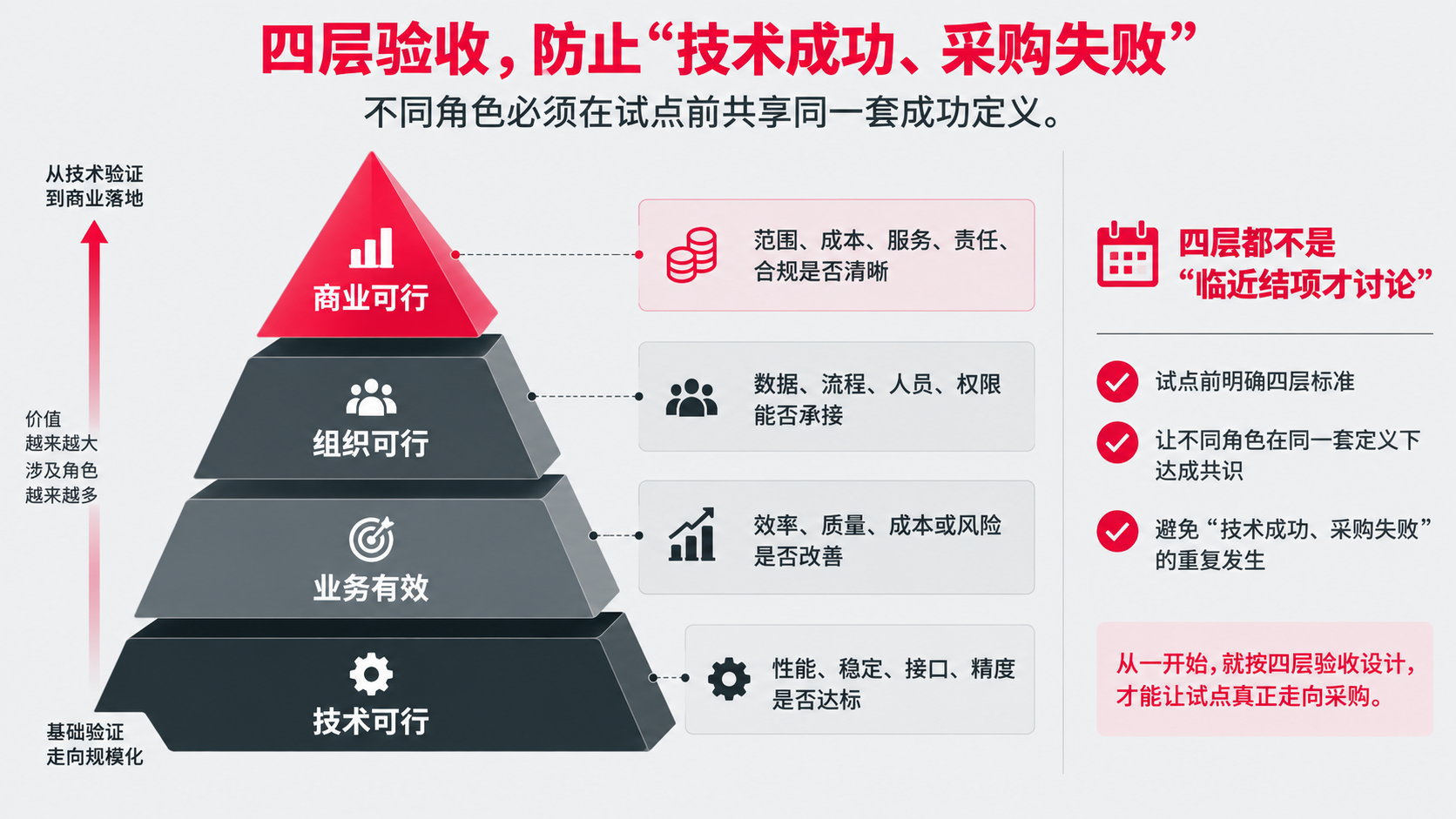

三、建立“四层验收”,防止技术成功但项目无法采购
第一层是技术可行:性能、稳定性、兼容、精度、接口等是否达到约定;第二层是业务有效:是否真正改善效率、质量、成本、风险或客户体验;第三层是组织可行:数据、流程、人员、权限、运维能否承接;第四层是商业可行:正式部署的范围、成本、服务、责任、合规是否清晰。
四层不一定都需要复杂数字,但必须在试点前对齐“看什么”。否则技术团队会以为跑通就是成功,业务部门却在结束时提出“没证明价值”,采购再补一句“没有正式预算依据”。试点失败往往不是产品问题,而是不同角色使用了不同成功定义。

四、过程资料要记录“变化”,不要只记录“完成了什么”
传统周报经常是:本周完成部署、完成测试、解决两个Bug、下周继续优化。它对项目管理有用,对采购决策帮助有限。更好的PoC周报要加三列:本周得到的新事实、这些事实意味着什么、还剩哪些决策风险。
例如:准确率从某基线改善到某水平只是技术事实;“因此原本需要人工复核的某类任务可减少”才开始进入业务价值;“但在夜间场景仍存在误报”则是风险边界。把事实、含义和边界同步记录,试点结束时就不会靠记忆拼报告。

五、客户也要承担PoC责任,否则试点很容易变成供应商加班
PoC不是供应商单边服务。客户如果不提供真实数据、不安排业务负责人、不确认验收、不参与复盘,最终结果很难进入组织决策。项目开始前应明确客户责任:数据、环境、参与人员、决策人、时间窗口、问题反馈、验收签字。
这一步看似强势,实际上会提升专业感。真正有采购意愿的客户通常愿意投入必要资源;完全不愿投入、只希望供应商“先做看看”的项目,需要重新判断优先级。PoC资格筛选本身就是销售管理。

六、试点中途就要开始做“采购素材”,不要等结项
很多正式采购需要内部立项、预算、技术评审、安全评审、法务、供应商管理。等PoC结束再准备,时间会被拉长。可以在试点第二周或中期就建立采购素材清单:供应商资质、服务模式、部署方式、安全说明、正式项目范围、案例、实施计划、责任边界。
这样一旦试点接近成功,销售可以自然把讨论从“结果怎么样”过渡到“正式怎么做”。商业推进不会因为材料缺失突然停顿。

七、结项不是一份万能报告,而是四个角色的四种版本
技术版回答:怎么测、数据怎样、边界在哪;业务版回答:解决了什么问题、可能带来什么变化;管理层版回答:为什么值得继续、主要风险与投入是什么;采购版回答:正式范围、交付方式、验收、服务和责任。
四个版本可以共享事实,但叙述顺序不同。企业最常见的问题,是把80页技术报告直接发给管理层,再抱怨“客户领导看不懂”。不是客户不懂技术,而是供应商没有承担转译责任。

八、设计“桥接会议”:把试点结论直接变成正式项目问题
PoC结束时不要只开“结项汇报”。更有效的是“桥接会议”,议程中一半回顾证据,另一半讨论正式项目:需要覆盖哪些场景、哪些风险还需补测、组织如何上线、采购流程是什么、下一节点由谁负责。
桥接会议的目标不是当场签合同,而是让客户明确下一阶段的任务、负责人和时间。只要下一步被组织化,PoC就从一个技术项目进入了采购项目。

九、设置退出机制:不值得继续的PoC越早停,越保护品牌
专业供应商不是永远说“可以”。如果客户关键条件长期不到位、成功标准不断变化、正式采购路径不存在、免费范围持续扩大,就应启动调整或停止。清晰表达不适用边界,比勉强做一个无法落地的项目更能建立可信。
对B2B品牌而言,“知道什么时候不继续”也是能力证据。它说明企业有判断、有边界、有对项目结果负责的意识,而不是只追求眼前机会。

十、PoC的品牌表达要“降噪”:越接近验证,越少用宏大形容词
技术试点阶段,客户已经从“是否感兴趣”进入“是否可信”。这时如果材料仍大量使用领先、卓越、颠覆等形容词,反而会与验证现场产生冲突。更好的表达方式是把观点换成条件,把优势换成证据,把承诺换成机制:在哪些场景成立、依赖哪些前提、目前验证到什么程度、还存在什么限制。
这种表达看起来没有那么“营销”,却更有品牌价值。因为在高风险采购中,客户真正信任的是一个愿意把边界说清楚的供应商。
十一、把PoC中的异常也纳入证据,而不是只展示成功截图
真实试点一定会出现异常、失败样本和边界情况。成熟企业不会把它们从汇报中删除,而是说明问题如何发现、如何定位、如何处理、是否复现、对正式项目意味着什么。异常管理本身就是交付能力的证据。
尤其对工业、AI、软件和复杂系统,客户往往比供应商更清楚“不出问题是不可能的”。他们真正要判断的是问题发生后你是否有方法。把异常处理写成案例,会比一串完美指标更能降低风险感。
十二、正式采购前还要完成一次“组织接力”
PoC团队和正式项目团队有时不是同一批人。试点由创新部门或技术团队推动,正式采购却进入IT、采购、运维和业务管理层。如果没有组织接力,前期结论会在新角色加入后被重新质疑。
因此桥接阶段要准备“新角色快速进入包”:为什么做过PoC、验证了什么、还有什么没验证、正式项目需要谁参与、历史决策依据在哪里。让新角色不必从零理解,是缩短采购周期的重要动作。
十三、PoC商业化还要算“验证成本”,否则销售会被免费项目吞掉
每个PoC都消耗售前、研发、项目管理和客户成功资源。企业应记录验证成本,不一定精确到财务分摊,但至少知道人天、环境、定制开发和管理投入。这样才能判断某类PoC是否值得继续开放、是否需要收费、是否应设置准入门槛。
当大量PoC长期不转采购,问题未必是销售能力弱,也可能是准入标准过松。将PoC成本与客户质量、转化结果一起复盘,会帮助企业把资源投向更值得的机会。
十四、对外材料要提前说明“PoC不等于最终生产环境承诺”
试点通常在受控范围内完成,正式生产环境却涉及更多用户、数据、接口和运维条件。如果不提前说明,客户容易把试点表现直接当成最终承诺,后续反而产生预期落差。
专业做法是在资料中明确测试条件、适用范围和正式部署需要新增验证的部分。把边界说清楚不会削弱成交,反而能减少后续争议,并让采购理解为什么正式项目仍需要实施与验收。
模板 / 清单
建议建立以下PoC资料包:
• PoC商业假设一页纸:问题、目标、成功条件、失败条件、正式采购假设。
• 角色与责任表:客户业务、技术、采购、供应商销售、售前、交付分别负责什么。
• 四层验收表:技术、业务、组织、商业。
• 周度证据记录:事实 / 含义 / 风险 / 待确认。
• 变更清单:新增需求是否影响目标、周期、责任和成本。
• 采购素材清单:资质、安全、服务、正式范围、案例、实施与验收。
• 四角色结项版本:技术版、业务版、管理层版、采购版。
• 桥接会议议程:证据回顾、未决风险、正式范围、采购流程、下一责任人。
• 退出标准:哪些条件触发调整、暂停或结束。
验收标准
1)PoC开始前,客户与供应商对“为什么试、什么算成功、成功后怎么进入正式项目”有书面共识。
2)至少有一位业务负责人和一位正式决策相关角色参与,而不是只有技术接口人。
3)试点过程持续沉淀事实、价值与风险证据,不依赖结项时临时回忆。
4)结项材料能分别服务技术、业务、管理层和采购,不用同一份报告覆盖所有人。
5)结项后有明确下一动作、负责人和时间,不以“客户回去再讨论”作为自然终点。
30秒自测
• PoC开始前是否写明正式采购假设?
• 技术、业务、组织、商业四层验收是否都有人负责?
• 客户是否投入真实数据、业务人员和决策资源?
• 周报是否记录“事实意味着什么”,而不只是任务进度?
• 中期是否已经开始准备正式采购素材?
• 结项是否有不同角色版本?
• 是否有明确的继续、调整和停止条件?
• 结项会议是否直接进入下一阶段动作,而不是只宣布测试完成?
FAQ
Q1:PoC是不是做得越多越容易成交?
不是。范围越大,变量越多,反而更难形成清晰结论。PoC应围绕最关键的采购假设设计最小有效验证。
Q2:客户只想免费试,不愿谈采购路径怎么办?
可以先判断项目价值。如果客户没有业务负责人、没有明确问题、没有任何后续决策可能,应谨慎投入。试点资格管理比盲目追求数量更重要。
Q3:业务价值暂时无法量化怎么办?
可以用可观察的代理指标,例如流程缩短、错误减少、人工介入下降、风险降低、体验改善等,并明确这些只是阶段性证据。
Q4:PoC报告由谁主笔最好?
技术负责事实与边界,业务或销售负责价值与采购桥接,最好由一位项目负责人统一结构,避免各写各的。
Q5:技术结果不理想还能转采购吗?
有可能。如果问题边界清晰、改进路径可信、客户仍认为价值成立,可以进入下一阶段;关键是如实呈现,不把“不完整”包装成“完全成功”。
Q6:品牌在PoC里到底有什么作用?
品牌不是给报告加设计,而是让企业在整个试点中表现出清晰、专业、边界明确、可验证和可依赖。这些正是采购信任的一部分。
