B2B品牌项目里程碑怎么设:研究、判断、创意、应用分别如何评审与验收

结论
B2B品牌项目之所以容易拖期,不一定是工作量大,很多时候是因为项目没有真正的“阶段门”。研究做完了,但管理层没有确认关键事实;战略提了几个方向,却没有明确哪个结论已经生效;视觉设计不断往前做,前面的价值主张仍在修改;官网已经开始写文案,品牌架构和产品命名还没有冻结。项目看似一直在动,实际上每一步都可能被前一步推翻。

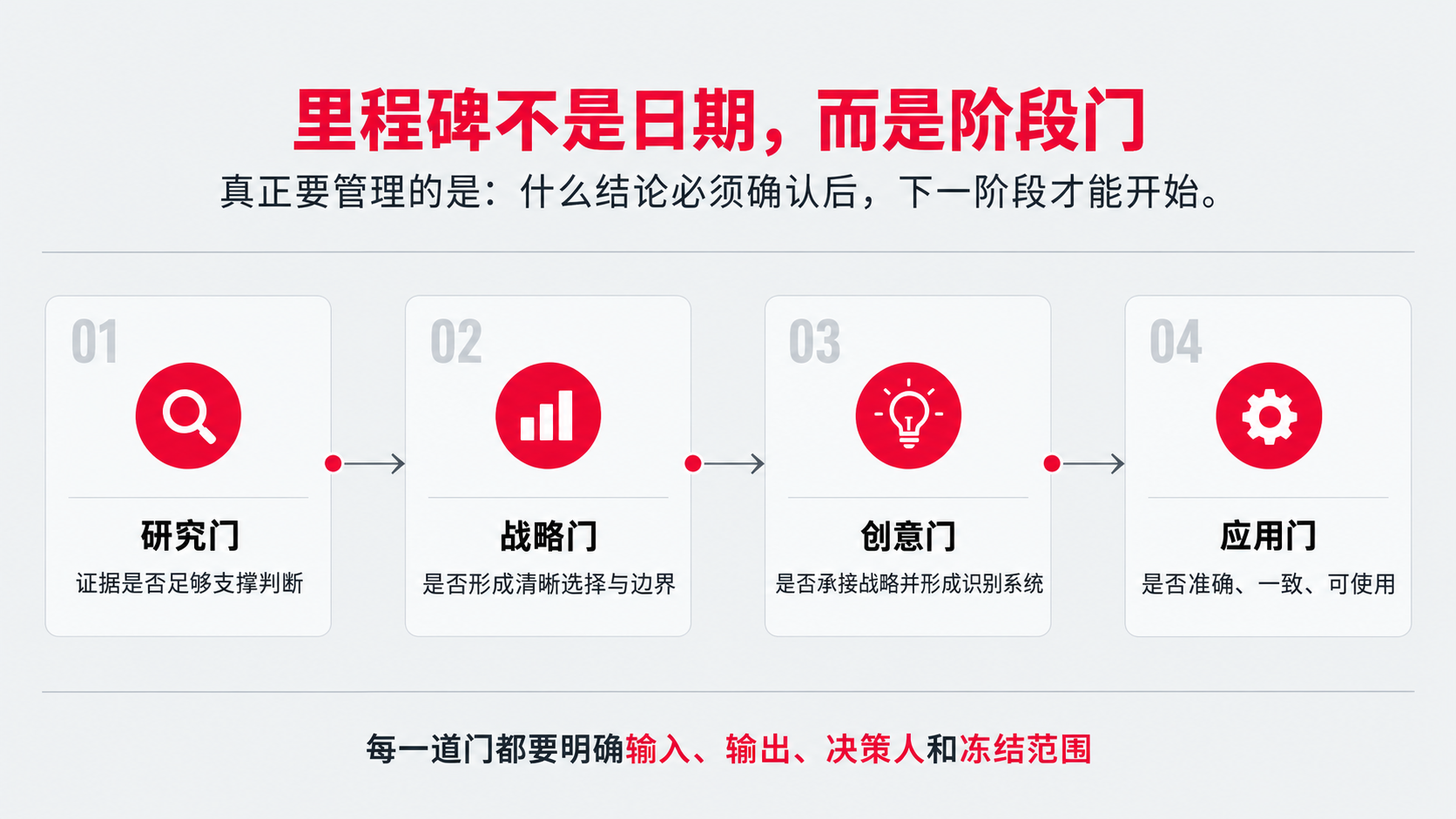

因此,里程碑不是项目排期表上的日期节点,而是“什么结论在什么时间必须被确认,确认后下一阶段才有资格开始”的治理机制。真正成熟的品牌项目,研究、战略判断、创意塑造、关键应用分别使用不同验收标准:研究阶段看证据是否充分且能支持判断;战略阶段看选择是否清晰、有取舍、能被组织理解;创意阶段看是否承接战略并形成可识别系统;应用阶段看是否能在真实场景中稳定使用。
我们更建议把里程碑理解为四道门,而不是四次汇报。每一道门都要有输入、输出、评审问题、决策人和冻结范围。这样才能真正控制返工,也能让企业知道每个阶段到底“验收什么”。

适用
适用于品牌战略、品牌升级、品牌全案、品牌视觉、官网重构、集团品牌整合、品牌出海等周期较长、参与方较多的B2B项目,尤其适合企业内部审批层级多、项目经常跨部门、容易出现后期推翻前期结论的情况。
也适用于正在采购品牌咨询服务,希望把合同中的“阶段交付”写得更清楚,避免只按文件数量验收的企业。
要点
• 里程碑的本质是阶段门,不是汇报日。
• 研究、战略、创意、应用不能使用同一套“满意不满意”标准。
• 每个阶段都要明确“可以修改什么、不能回退什么”。
• 阶段验收应围绕结论质量和可使用性,不是围绕页数与文件数量。
• 前置结论未冻结时,不应过早进入高成本制作。
• 验收标准最好在项目启动时约定,而不是成果出来以后临时决定。
What / What not
What(是什么)
• 是每个阶段结束时对“是否具备进入下一阶段条件”的判断。
• 是将项目结论逐步冻结、控制回退范围的治理工具。
• 是客户与咨询团队共同使用的验收口径。
What not(不是什么)
• 不是一张甘特图上的日期。
• 不是每完成一份PPT就算一个里程碑。
• 不是“老板看过了、没有意见”就默认通过。

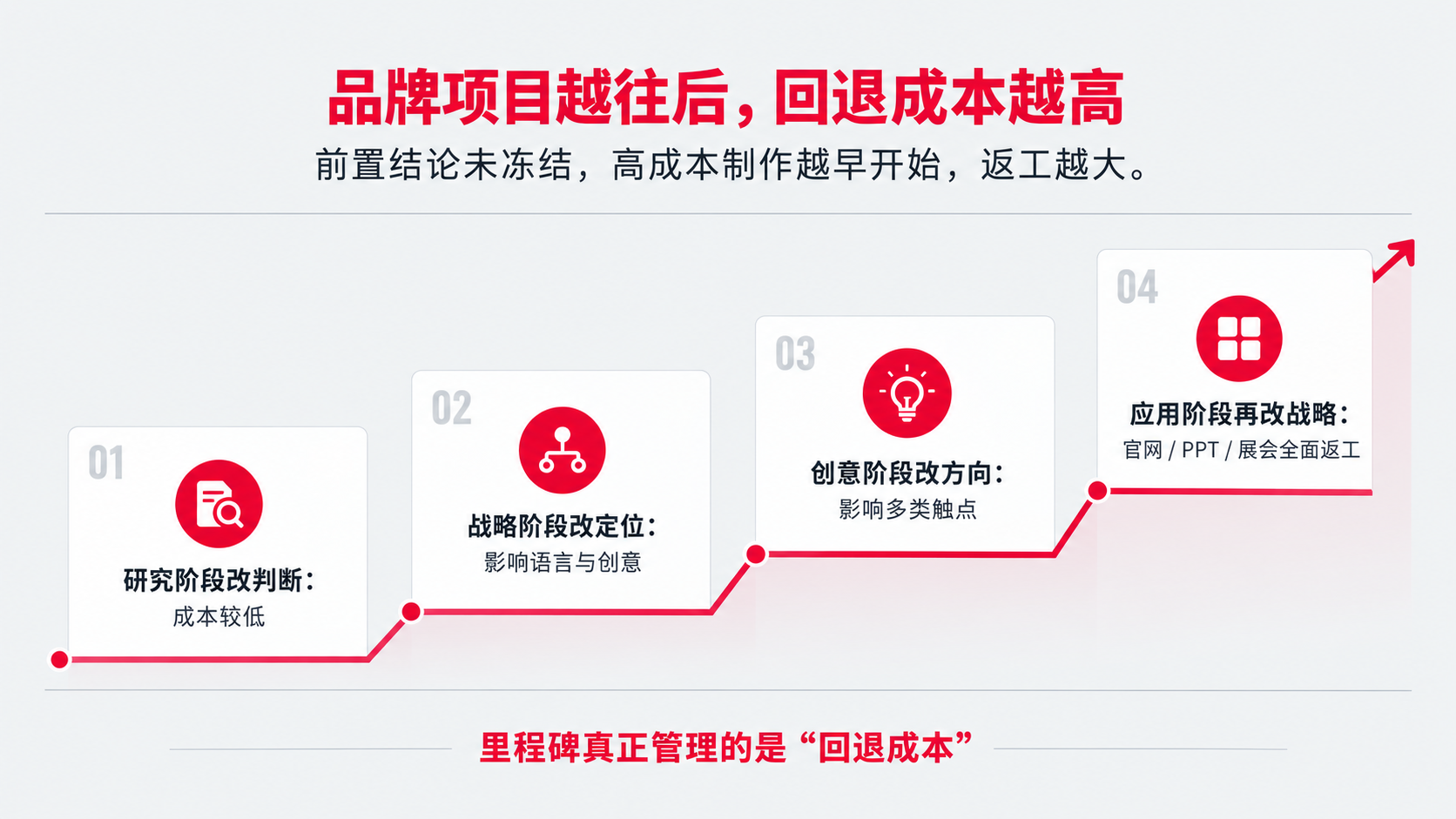

一、为什么品牌项目越往后返工成本越高
品牌项目的工作具有明显的依赖关系。研究结论影响定位,定位影响语言,语言和战略共同影响视觉与官网,最终应用又把前面的系统放进真实场景。任何前置判断没有确认,后续工作都会带着隐患前进。一个定位词在战略阶段修改,可能只改几页;到了官网、PPT、展位和宣传片都已制作时再修改,成本会成倍放大。
所以里程碑真正管理的不是时间,而是“回退成本”。越靠后的阶段,越需要更严格地限制回退。

二、里程碑一:研究阶段——验收的是证据,不是“信息量很大”
研究阶段常见的假完成,是资料很多、访谈很多、PPT很多,却没有形成可以支持战略判断的结论。研究验收应该看四件事:关键问题有没有被回答;结论有没有多源证据支撑;事实与推断有没有分开;仍然存在的未知项是否被标记。
例如客户研究不是访谈十个人就算完成,而是能否清楚回答客户如何形成候选、谁影响决策、关键评价标准是什么、真实阻力在哪里;竞品研究也不是收集十家官网,而是能否看清客户如何比较、哪些位置已经拥挤、哪些证据存在空缺。
三、研究阶段不能用“我认不认同”代替验收
管理层看到与自身经验不同的研究结论时,第一反应可能是“我不觉得”。这时不宜直接进入立场争论,而应回到证据:样本是否合理,原话是否具有代表性,数据和案例是否一致,是否需要补充验证。研究阶段的核心问题是“证据是否足以支持这个判断”,而不是“这个结论是否符合我的直觉”。

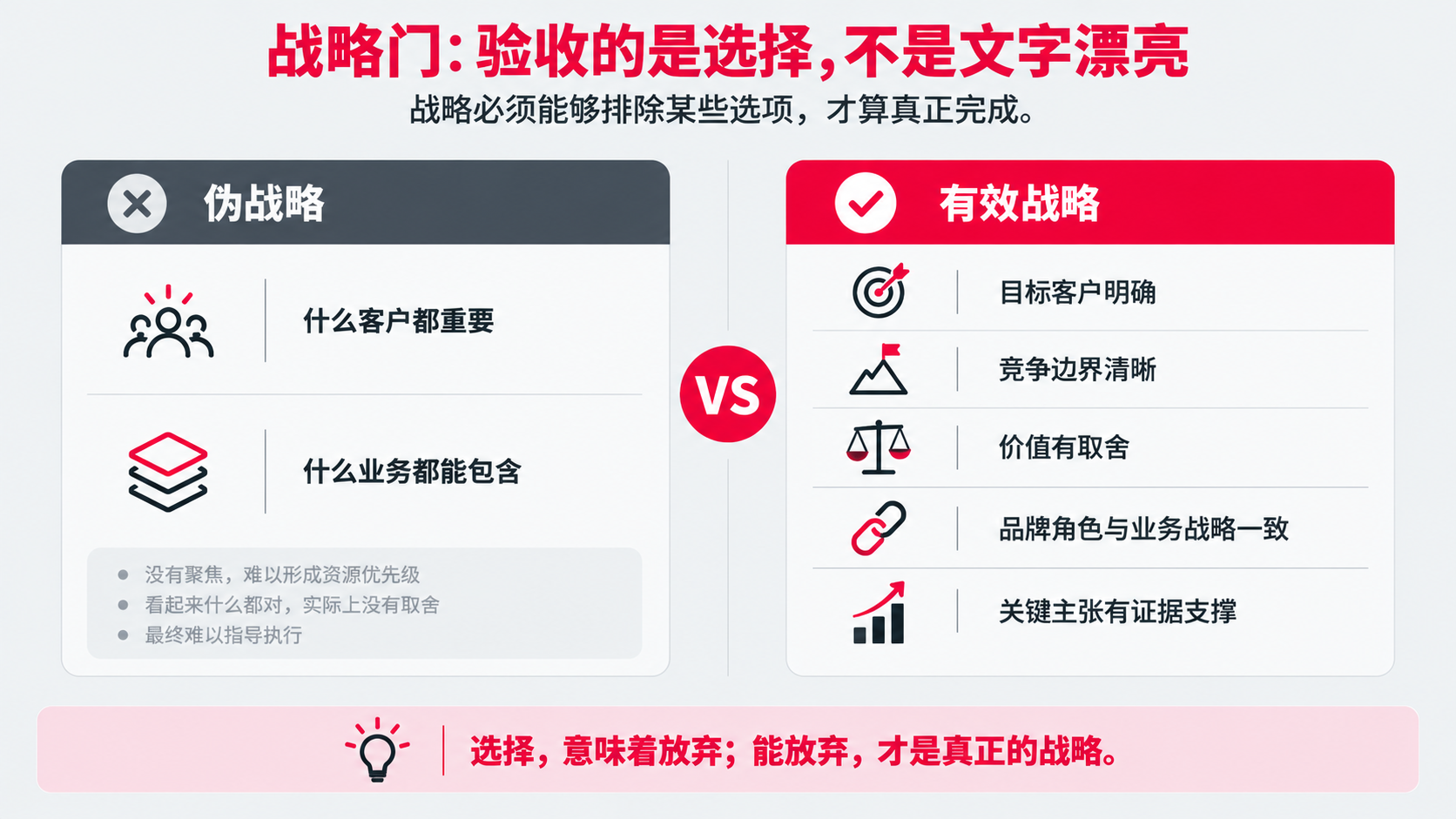

四、里程碑二:战略判断阶段——验收的是选择,不是文字漂亮
品牌定位、客户定位、业务定位、价值主张、品牌架构等成果,本质上都在回答企业“选择什么”。战略阶段最常见的错误,是把验收焦点落到一句话是否顺口、一个词是否高级。实际上,这一阶段应该看:目标客户是否明确,竞争边界是否清晰,价值是否有取舍,品牌角色是否与业务战略一致,关键主张是否有证据支撑。
一个真正通过验收的战略结论,应该能排除某些选项。若任何业务、任何客户、任何优势都能被包含,说明战略仍未完成。

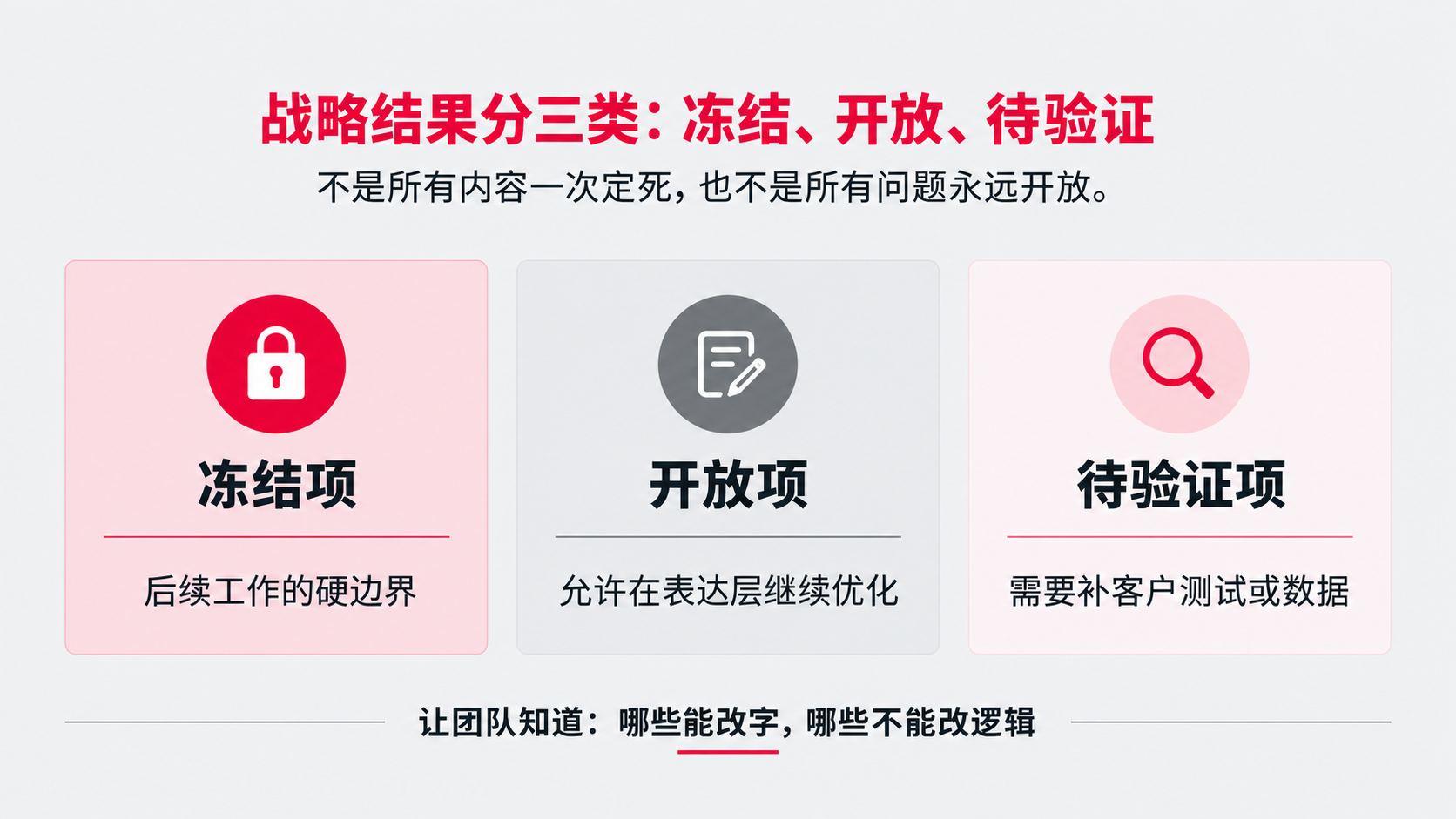

五、战略阶段需要建立“冻结项、开放项、待验证项”
并不是所有内容都要一次定死。可以把结果分为三类:冻结项,作为后续工作的硬边界;开放项,允许在表达层继续优化;待验证项,需要通过客户测试、内部讨论或后续数据继续确认。
这种分类能明显减少后续争议。团队知道哪些内容可以改字、哪些内容不能改逻辑,也知道哪些结论未来可能再打开。

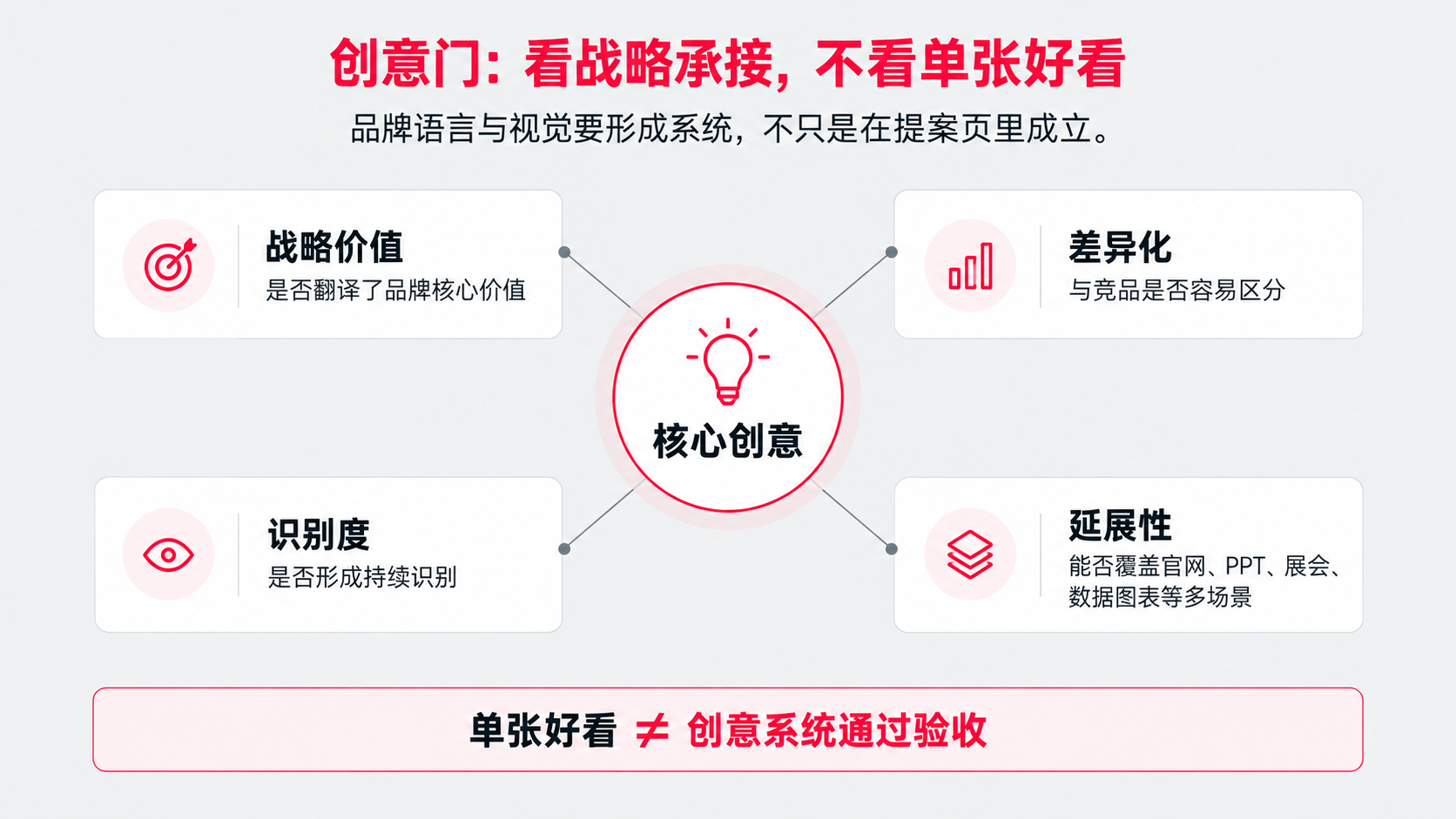

六、里程碑三:创意阶段——验收的是“战略承接+识别系统”,不是单张好看
创意阶段最容易被审美主导。管理层常会说“更高级一点”“更国际一点”“我更喜欢上一版”。但品牌语言、视觉和核心创意的验收,应首先回到战略:它有没有把品牌核心价值翻译出来?与竞品是否容易混淆?是否形成可持续识别?能否覆盖多种内容和场景,而不是只在一张海报上成立?
创意验收需要同时看“核心概念”和“系统延展”。一个Logo或KV很漂亮,如果不能进入PPT、官网、展会、数据图表、产品页面、招聘与社媒,就不算完成系统。

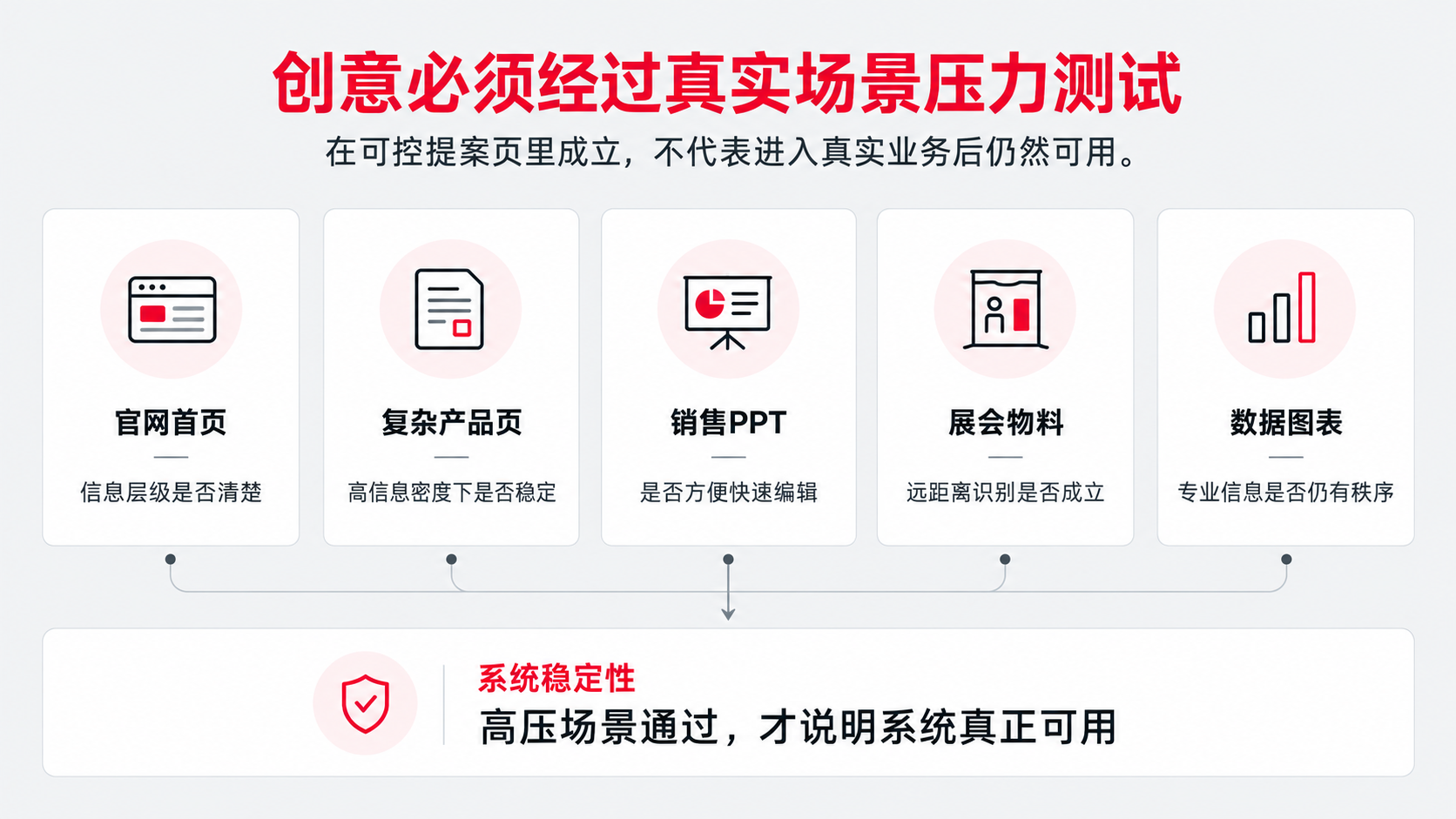

七、创意阶段建议用“场景压力测试”而不是只看提案页
品牌视觉和语言最容易在提案环境中看起来完整,因为设计师能控制版面、图片和信息量。真实使用则完全不同:产品资料可能信息密集,技术图表很多,销售PPT需要快速编辑,海外团队会自行翻译。
因此,创意阶段至少要选几类高压场景做样板测试:官网首页、复杂产品页、销售PPT、展会物料、长文配图或数据图表。只有系统经得起这些场景,才说明它不是“展示方案”,而是可用系统。

八、里程碑四:应用阶段——验收的是一致性、准确性和可使用性
进入官网、PPT、画册、展会、视频等应用后,评价标准又要改变。此时不能只问“像不像品牌”,还要看信息是否准确、层级是否清晰、模板是否可编辑、不同部门能否按规则使用、关键证据有没有被正确呈现。
一个看起来很好但销售团队不会改的PPT模板,不能算真正完成;一套规范写得很细但无法适配业务场景,也不算完成。应用阶段的核心是把系统变成组织可以稳定复现的能力。

九、不要用最终结果去否定已经通过的阶段结论
项目后期经常出现一句话:“现在看视觉,我觉得前面的定位也应该改。”这并非绝对不允许,但必须区分是出现了新事实,还是因为看到具体成果后产生新的偏好。若每个阶段都能无条件推翻前一阶段,里程碑就失去意义。
真正需要回退时,应启动变更:说明新事实是什么、影响哪些已确认结论、增加多少时间和工作,而不是把它当作正常修改。
十、把里程碑与付款节点绑定时,要绑定“决策完成”,不是文件提交
如果合同只写“提交研究报告”“提交视觉方案”,容易产生“文件交了但结论没确认”的灰区。更成熟的方式是把节点描述成“完成研究评审并确认关键洞察”“完成品牌战略决策并冻结核心结论”“完成核心创意评审并确认应用方向”。
这既保护客户,也保护咨询团队,因为双方对“完成”有共同定义。

十一、每个里程碑都需要一页“阶段确认单”
阶段确认单不必复杂,至少记录:本阶段目标、确认结论、开放问题、待补证据、冻结范围、下一阶段输入、决策人与确认日期。它比几十页会议纪要更有治理价值。
当项目周期长、参与者变化时,这张确认单尤其重要。新加入的人可以快速知道此前做过什么决定,而不是重新提出已经讨论过的问题。

十二、真正成熟的项目管理,是让“什么时间不该讨论什么”变得清楚
研究阶段讨论证据,战略阶段讨论选择,创意阶段讨论承接,应用阶段讨论使用。很多项目混乱,正是因为所有问题在所有阶段都可以被重新打开。里程碑的价值,就是建立讨论的时序边界。
十三、把里程碑写进采购与合同:不要只写“交付报告一份”
如果企业通过采购流程启动品牌项目,里程碑最好在合同阶段就具备业务含义。传统合同常写“研究报告一份、战略报告一份、视觉手册一份”,这种写法只能证明文件存在,无法证明阶段任务完成。更好的表述应同时写清阶段目标、关键成果、评审方式和确认角色。例如研究阶段的完成条件不是“提交研究报告”,而是“完成约定研究并确认关键洞察、争议项与后续判断输入”。
这样做的价值,是把采购语言和项目语言连接起来。采购不再只验数量,业务团队也不能在交付后临时增加全新的验收口径。
十四、每个阶段都应该有一组“验收问题”,而不是一套通用评分表
研究阶段可以问:证据来源是否足够多元、结论能否追溯、反例是否被处理;战略阶段可以问:选择是否明确、能否指导后续表达、有没有与业务战略冲突;创意阶段可以问:是否具有识别、能否承接核心价值、延展后是否仍一致;应用阶段则要问:真实使用者能不能独立使用、信息是否准确、跨场景是否稳定。
把验收问题按阶段拆开,会让评审会议更高效。大家不需要对一切发表意见,而是围绕当前阶段最重要的判断展开。

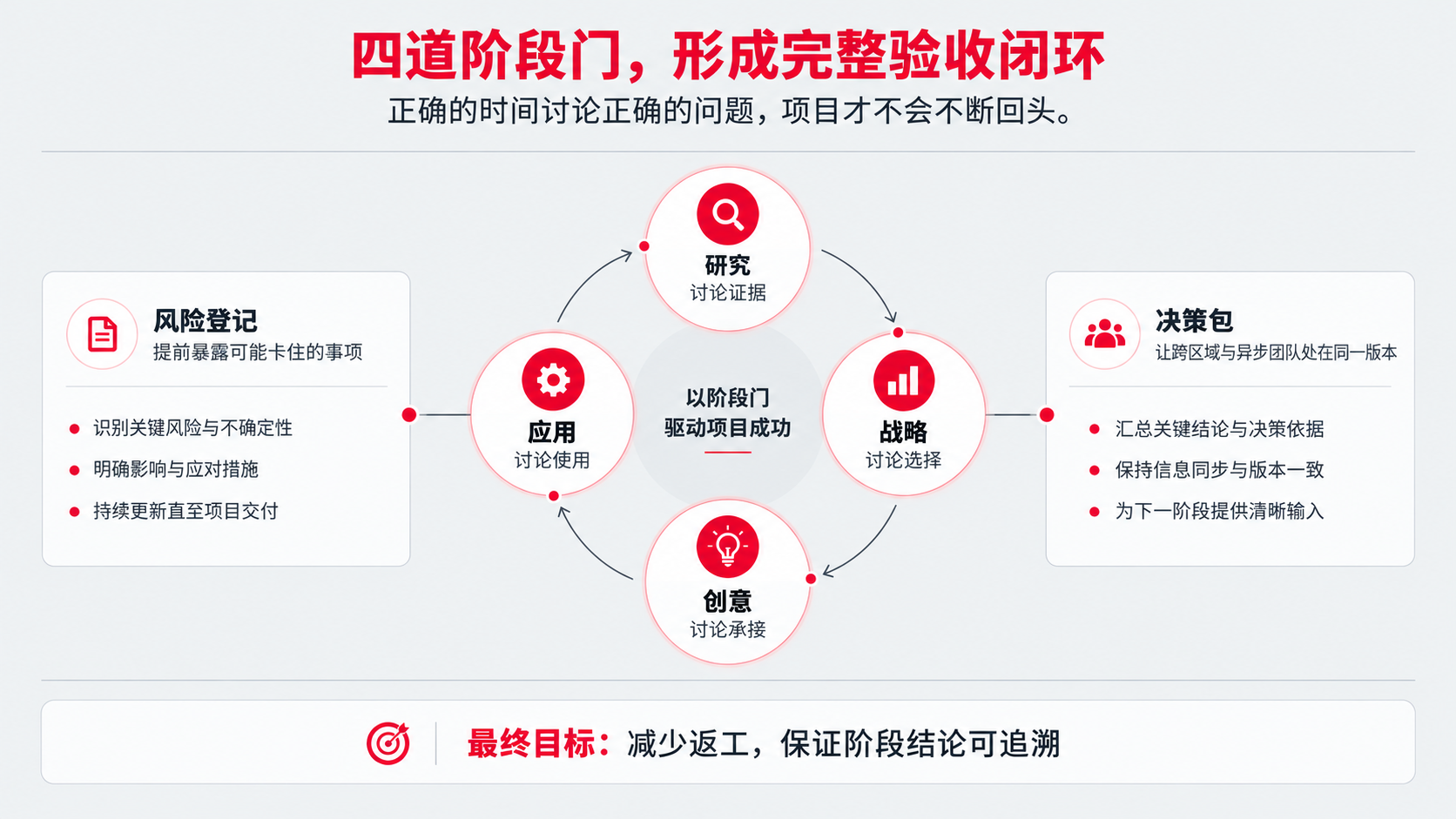

十五、里程碑还要连接“风险登记表”,让项目提前暴露可能卡住的地方
复杂B2B项目常见的风险并不是咨询团队能单独解决的:关键高管时间难约、客户访谈样本不足、历史品牌资产版权不清、海外业务方无法及时反馈、产品命名仍在变化。若这些问题只在发生后处理,里程碑一定被动延迟。
因此可以在每个阶段门旁增加风险登记:风险内容、影响阶段、责任人、触发条件和应对方案。项目管理的成熟度,不是从不出问题,而是关键问题在真正影响交付前已经被看见。
十六、跨区域与远程团队的里程碑,要额外管理“时差”和“二次解释”
集团、出海或多事业部项目经常不是所有决策人同时在一个会议室。远程评审容易出现信息损耗:总部已经理解的背景,海外团队只看到结果;海外团队的异议又通过转述进入项目,导致重复解释。
这类项目建议在每个阶段门形成精简的“决策包”:本阶段做了什么、确认了什么、未确认什么、下一阶段会发生什么。异步成员只需围绕这些内容反馈,而不是重新阅读全量项目资料。这样可以减少跨区域项目中最隐蔽的一种返工——不是方向错,而是不同人处在不同版本的项目事实中。

四阶段里程碑与验收清单

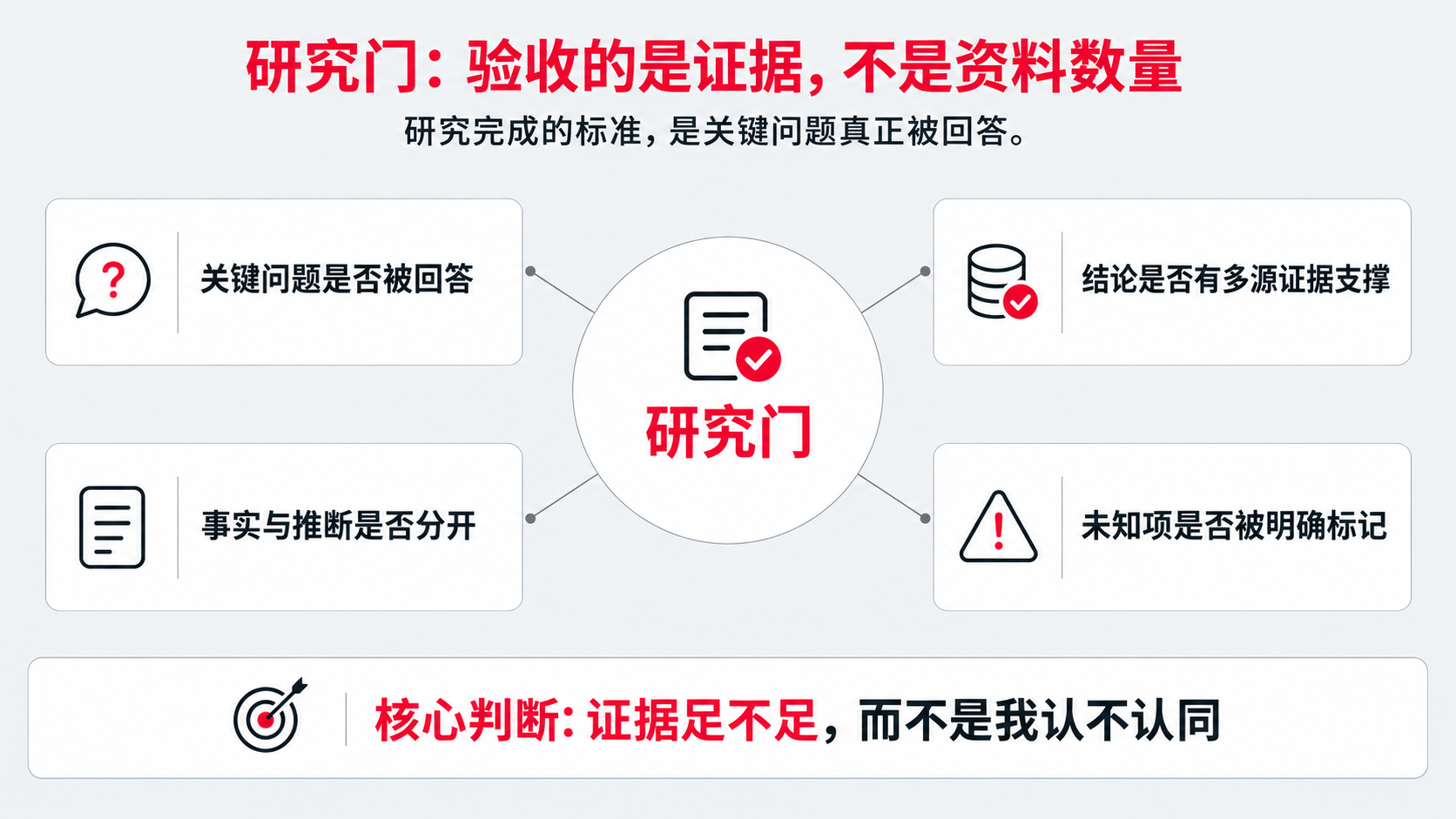

• 研究门:关键问题已回答;结论有证据;事实与推断分开;未知项被标记。
• 战略门:客户、业务、价值与品牌角色已形成明确选择;关键主张有证据;冻结项清晰。
• 创意门:语言与视觉承接战略;识别度成立;核心概念可延展;已通过关键场景压力测试。

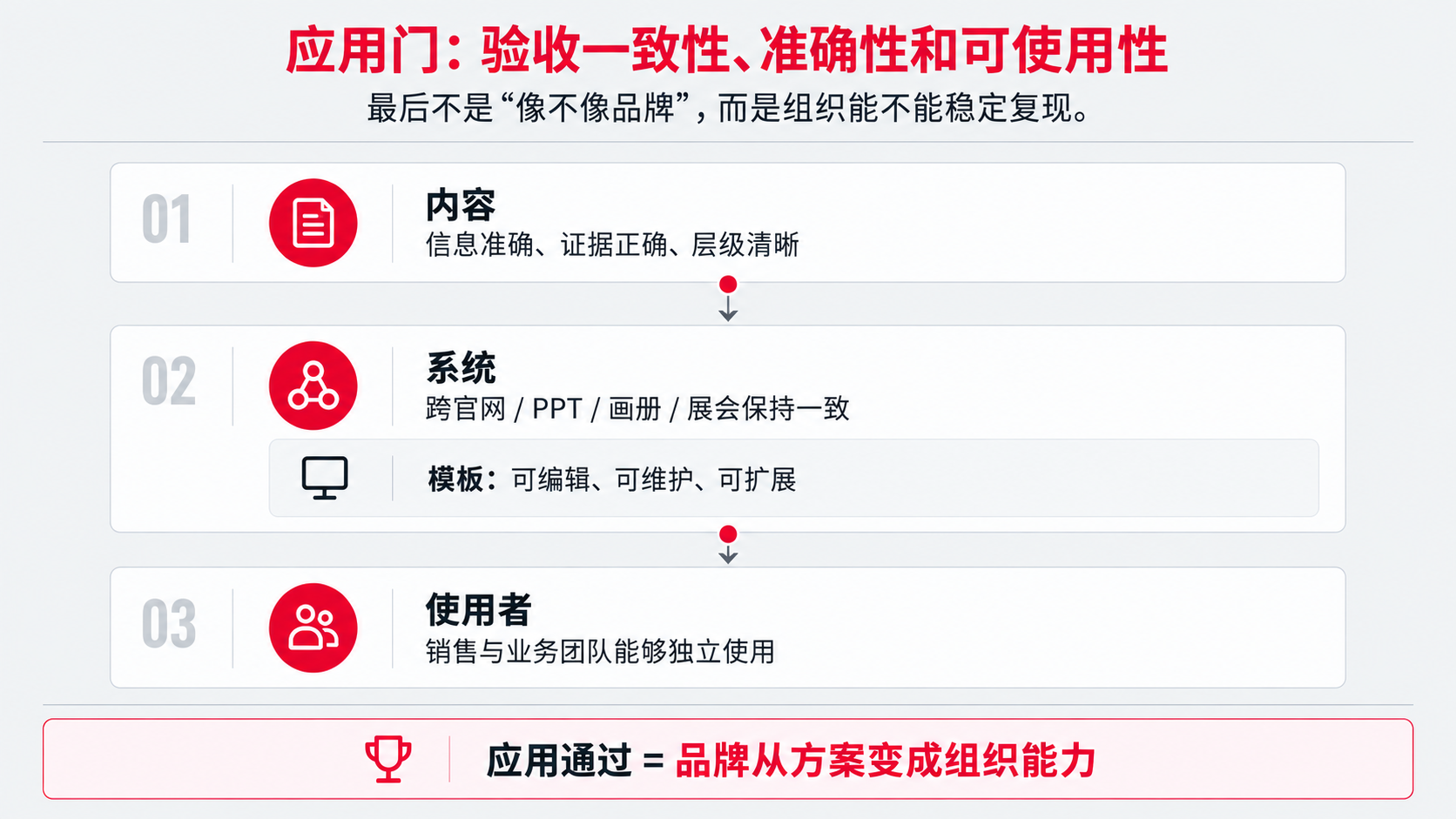

• 应用门:内容准确、系统一致、模板可使用、组织能维护;交接材料完整。
• 每个阶段均明确决策人、确认日期、开放项和下一阶段输入。
验收标准
好的里程碑体系,应让项目参与者随时回答五个问题:现在处于哪个阶段;这一阶段验收什么;谁拥有最终确认权;哪些结论已经冻结;如果需要推翻已确认内容,应走什么变更流程。若这五个问题仍模糊,排期再细也只是进度表,不是项目治理。
30秒自检
• 我们的项目节点是日期节点,还是决策节点?
• 研究阶段是否有明确证据验收标准?
• 战略阶段是否真正形成了取舍与冻结项?
• 创意阶段是否做过真实场景压力测试?
• 应用阶段是否把可使用性列入验收,而不仅是美观?
• 项目是否存在“任何人任何时候都能重开任何问题”的情况?
FAQ
1. 里程碑越多越好吗?
不是。阶段门应该围绕关键决策设置,太多会增加管理成本。一般研究、战略、创意、应用四类大门已足够,内部可再设小节点。
2. 一定要签字确认吗?
形式可以灵活,但必须有可追溯确认。邮件、项目系统或阶段确认单都可以,重点是明确谁确认了什么。
3. 后面发现前面判断错了怎么办?
可以回退,但应按变更机制处理:说明新事实、影响范围、追加工作与排期。
4. 创意可以先做一点帮助战略讨论吗?
可以作为探索样例,但要明确它是“辅助判断”,不能因为做了样例就倒逼战略迁就已有设计。
5. 阶段验收和最终验收有什么区别?
阶段验收负责确认能否进入下一阶段,最终验收则看整个系统是否按约定交付并具备组织使用条件。
